Jak wybrać integratora systemów: checklista przed podpisaniem umowy

Jak wybrać integratora systemów: checklista przed podpisaniem umowy

Opublikowano: 17 października 2026| Zaktualizowano: 17 października 2026

Wybór integratora systemów wpływa na codzienną pracę firmy długo po połączeniu aplikacji. Przed rozmową z wykonawcami opisz proces i dane, a oferty porównuj według zakresu, odpowiedzialności, testów i kosztów utrzymania.

Krótka odpowiedź

Dobrego integratora wybieramy na podstawie doświadczenia w podobnym procesie, kompletnego zakresu wdrożenia, mierzalnych testów odbiorowych i jasnych zasad wsparcia po starcie. Przed podpisaniem umowy ustalamy właściciela kodu i dostępów, zależności harmonogramu oraz koszty licencji, utrzymania i zmian.

Oferta bez analizy procesu i kryteriów odbioru nie pozwala rzetelnie ocenić ryzyka.

Usługi KC Mobile

Potrzebujesz pomocy w tym temacie?

Czytasz poradnik „Jak wybrać integratora systemów: checklista przed podpisaniem umowy”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny.

Jak opisać problem przed rozmową z integratorem?

Przed rozmową z integratorem opisz proces, który ma działać sprawniej, oraz dane przepływające między systemami. Nie musisz znać rozwiązania technicznego. Wykonawca powinien przełożyć potrzeby operacyjne na projekt integracji, a nie oczekiwać, że samodzielnie zaprojektujesz API.

Przygotuj kartę procesu, którą przekażesz każdemu oferentowi:

  • Systemy: nazwy, wersje, właściciele i dostęp do dokumentacji API albo eksportu danych.
  • Wolumen: liczba zamówień, produktów, klientów lub dokumentów w typowym dniu i podczas szczytu.
  • Przepływ: zdarzenie rozpoczynające proces, dane źródłowe, system docelowy i oczekiwany rezultat.
  • Praca ręczna: czynności pracownika, w tym kopiowanie, poprawianie i ponowne wysyłanie danych.
  • Błędy: przykłady niezgodności, opóźnień i utraconych aktualizacji oraz sposób ich wykrywania.
  • Wynik: oczekiwana zmiana, na przykład mniej ręcznych korekt lub aktualizacja stanów według ustalonej reguły.

Oddziel wymagania od pomysłów na rozwiązanie. Wymaganiem może być synchronizacja ceny z ERP do sklepu po zatwierdzeniu zmiany. Użycie konkretnej wtyczki jest hipotezą techniczną, którą wykonawca powinien ocenić pod kątem ograniczeń i kosztów.

Z naszych wdrożeń wynika, że przykłady rzeczywistych błędów często ujawniają wyjątki pominięte w ogólnym opisie procesu. Przygotuj przykład poprawnego przebiegu oraz sytuacji nietypowej, takiej jak anulowane zamówienie, brak kodu produktu albo chwilowa niedostępność systemu.

Czytasz poradnik „Jak wybrać integratora systemów: checklista przed podpisaniem umowy”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny. Omów temat tego poradnika

Jak ocenić doświadczenie wykonawcy?

Doświadczenie integratora potwierdzają opis jego roli, podobieństwo procesu i dowody działania rozwiązania po wdrożeniu. Sama lista logotypów nie pokazuje, czy firma odpowiadała za architekturę, programowanie, testy czy tylko licencję.

Zapytaj o realizację obejmującą podobne systemy albo przepływ danych. Poproś o opis odpowiedzialności wykonawcy, problemu operacyjnego i tego, kto utrzymuje integrację. Jeśli referencje są poufne, wykonawca może przedstawić zanonimizowany schemat lub omówić rozwiązanie bez ujawniania danych klienta.

Tabela pomaga oddzielić praktyczne doświadczenie od deklaracji marketingowej. Porównuj dowody w ten sam sposób dla każdego oferenta.

dowody potwierdzające doświadczenie integratora systemów
DowódCo potwierdzaPytanie weryfikujące
Opis podobnego procesuDoświadczenie w zbliżonym przepływie danychKtóre reguły i wyjątki były podobne?
Zakres odpowiedzialnościRzeczywisty udział wykonawcyKto analizował, programował i testował?
Przykład architekturyRozumienie zależności i ograniczeńJak system odzyskiwał dane po błędzie?
Referencja klientaJakość współpracy i wsparciaCzy klient może opisać utrzymanie po starcie?
Dokumentacja wdrożeniaMożliwość przejęcia i rozwoju rozwiązaniaCo otrzymuje klient przy odbiorze?

Najbardziej użyteczny dowód łączy podobny proces z opisem odpowiedzialności i utrzymania. Jeśli wykonawca nie może podać referencji, oceniaj konkretność odpowiedzi i gotowość do przedstawienia zanonimizowanych materiałów.

Jak sprawdzić, czy oferta obejmuje właściwy zakres?

Kompletna oferta integracji wymienia analizę, mapowanie danych, testy, uruchomienie, dokumentację i wsparcie jako osobne elementy zakresu. Dzięki temu sprawdzisz, czy dwie wyceny dotyczą tej samej pracy i odpowiedzialności.

Mapowanie danych oznacza przypisanie pól z jednego systemu do pól drugiego oraz określenie reguł ich przekształcania. Zapytaj, kto rozstrzyga różnice w nazewnictwie, walidacji i źródle prawdy. Oferta powinna wskazywać, czy decyzje podejmuje klient, integrator czy wspólnie wyznaczony właściciel procesu.

Tabela ułatwia sprawdzenie, czy oferta obejmuje cały proces od analizy do uruchomienia. Poproś o wskazanie materiału lub punktu umowy potwierdzającego każdą pozycję.

zakres wdrożenia integracji do sprawdzenia w ofercie
Element zakresuCo powinien zawieraćDowód w ofercie
AnalizaProces, systemy, wyjątki i zależnościOpis etapów i założeń
Mapowanie danychPola, reguły, walidacja i źródło danychSpecyfikacja przepływu
TestyScenariusze poprawne, błędne i graniczneLista przypadków i wyników
MonitoringInformacje o błędach i sposób reakcjiZakres alertów i odpowiedzialność
DokumentacjaKonfiguracja, logika i procedury obsługiLista materiałów dla klienta
UruchomieniePlan startu i możliwość wycofania zmianyKryteria przejścia na produkcję
WsparcieKanał zgłoszeń i warunki obsługiPozycja w ofercie lub umowie

Jeśli wykonawca proponuje integrator pośredniczący, sprawdź, kto odpowiada za jego licencję, konfigurację i aktualizacje. Przewodnik po integracji systemów i API pomaga uporządkować pojęcia przed rozmową o architekturze.

Przy sprzedaży wielokanałowej wdrożenie integracji z BaseLinkerem może obejmować połączenie systemów używanych do obsługi zamówień. Zakres konkretnej pracy powinien wynikać z analizy systemów i wymagań firmy.

O co zapytać o bezpieczeństwo i dostęp do danych?

Bezpieczne wdrożenie ogranicza dostęp każdej osoby i usługi do danych potrzebnych do wykonania przypisanej pracy. Przed podpisaniem umowy ustal, kto tworzy konta, gdzie przechowuje klucze API i jak klient odzyska dostęp po zakończeniu współpracy.

Klucz API to poufny ciąg znaków, który pozwala aplikacji uwierzytelnić się w innym systemie. Traktuj go jak hasło do usługi: nie powinien trafiać do publicznego repozytorium kodu ani dokumentacji dostępnej osobom spoza projektu.

Zapytaj wykonawcę:

  • Czy integracja korzysta z osobnych kont technicznych zamiast prywatnych kont pracowników?
  • Jakie uprawnienia otrzyma każda usługa i czy można je ograniczyć do niezbędnych operacji?
  • Czy testy odbywają się na środowisku testowym lub zanonimizowanych danych?
  • Jak długo przechowuje się logi i jakie dane osobowe mogą się w nich znaleźć?
  • Jak klient zmieni klucze API i odbierze dostępy po zakończeniu umowy?
  • Kto odtwarza proces po awarii i gdzie znajduje się procedura?

W umowie i dokumentacji wskaż właściciela kont, kluczy, kodu i środowisk. Produkcyjne dostępy przyznawaj dopiero po uzgodnieniu zakresu prac i sposobu ich rozliczania. Ustal również, czy klient może odebrać dostęp wykonawcy bez przerwania działania integracji.

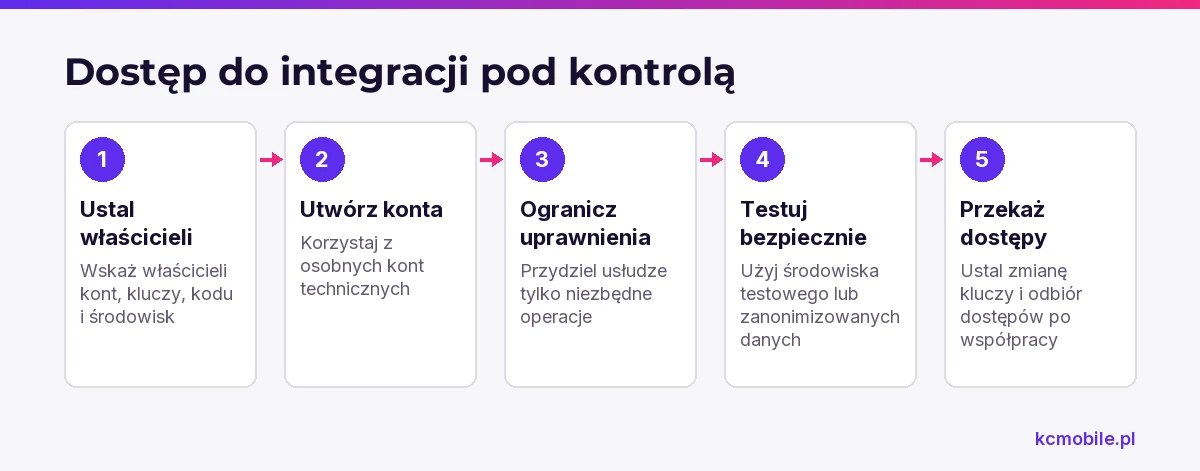

Schemat pokazuje, jak ustalić właścicieli i ograniczyć dostępy podczas integracji, aby klient zachował kontrolę nad danymi.

Jak rozpoznać realistyczny harmonogram?

Realistyczny harmonogram wskazuje etapy, zależności od klienta i warunki zatrzymujące dalsze prace. Sama data końcowa nie pokazuje, czy wykonawca uwzględnił dostęp do dokumentacji, decyzje dotyczące danych, testy oraz gotowość systemów.

Poproś, aby harmonogram rozdzielał prace wykonawcy od terminów, za które odpowiada klient. Dostęp do danych testowych i decyzja o źródle prawdy powinny być widocznymi zależnościami. Ustal, jak opóźnienie jednego wejścia wpływa na dalsze terminy i kto informuje o blokadzie.

Tabela pokazuje zależności między etapami i decyzjami potrzebnymi do kontynuowania prac. Dopasuj kolejność do systemów i procesu swojej firmy.

etapy harmonogramu integracji i warunki rozpoczęcia
EtapWarunek rozpoczęciaWynik do zatwierdzenia
AnalizaDostęp do właścicieli systemów i procesuUzgodniony zakres i reguły
ProjektPotwierdzone wymagania i ograniczenia APISchemat przepływu danych
BudowaDostęp do środowiska i kont technicznychWersja do testów
TestyGotowe scenariusze i dane testoweWyniki przypadków testowych
UruchomienieZatwierdzone testy i plan awaryjnyDecyzja o starcie produkcyjnym
StabilizacjaDziałający monitoring i kanał zgłoszeńZamknięta lista problemów startowych

Datę startu można wiarygodnie ustalić po potwierdzeniu dostępności dokumentacji, danych testowych i osób podejmujących decyzje. Jeśli oferta podaje termin bez tych założeń, poproś o opis postępowania w razie opóźnienia.

Jak porównać koszt i model rozliczenia?

Porównuj całkowity koszt posiadania, czyli wydatek na wdrożenie, licencje, utrzymanie i zmiany w ustalonym okresie. Cena uruchomienia nie pokazuje, ile firma zapłaci za działanie integracji po przekazaniu jej do codziennej pracy.

Poproś o osobne pozycje dla analizy, budowy, licencji narzędzi pośredniczących, monitoringu, poprawek gwarancyjnych, rozwoju i obsługi awarii. Ustal, czy wykonawca rozlicza się stałą kwotą, godzinowo czy etapami oraz jak zatwierdza prace wykraczające poza zakres.

Tabela pokazuje koszty, które warto oddzielić przed zestawieniem ofert. Sprawdź, czy każda pozycja ma określoną odpowiedzialność i sposób rozliczenia.

pozycje kosztowe do porównania w ofertach integracji
PozycjaCo obejmujeCo ustalić przed podpisaniem
WdrożenieAnalizę, konfigurację i programowanieZakres oraz warunki zmiany wyceny
LicencjaDostęp do platformy lub konektoraPłatnika, okres i warunki odnowienia
UtrzymanieMonitoring, poprawki i aktualizacjeGodziny dostępności i kanał zgłoszeń
RozwójNowe pola, reguły lub systemyStawkę albo tryb osobnej wyceny
AwariaDiagnozę i przywrócenie procesuCzas reakcji i granice odpowiedzialności

Nie traktuj zmian w systemie źródłowym, nowych wymagań i błędów integracji jako jednej kategorii. Umowa powinna wyjaśniać, jak rozlicza każdą z nich. Przy integracji sklepu sprawdź, czy platforma pośrednicząca odpowiada liczbie systemów i potrzebom utrzymania. Opis self-hosted integratora i kosztu jego utrzymania pomaga przygotować pytania o licencję, hosting i opiekę techniczną.

Jak ustalić kryteria odbioru integracji?

Kryteria odbioru integracji powinny opisywać mierzalne wyniki testów dla poprawnych danych, błędów, wydajności i synchronizacji. Zapis "integracja działa poprawnie" nie określa, które scenariusze strony uznają za sprawdzone.

Ustal, kto przygotowuje dane testowe, wykonuje testy i podpisuje protokół. Sprawdź standardowy przepływ oraz zachowanie systemu, gdy API jest niedostępne, pole jest puste lub rekord nie przechodzi walidacji.

Tabela podaje przykładowe testy odbiorowe i osoby zatwierdzające wynik. Konkretne limity czasu i wolumenu określ na podstawie potrzeb firmy oraz możliwości systemów.

przykładowe testy odbiorowe integracji systemów
TestOczekiwany wynikOsoba zatwierdzająca
Poprawny rekordDane docierają zgodnie z mapowaniemWłaściciel procesu
Nieprawidłowy rekordBłąd jest zapisany i możliwy do zidentyfikowaniaWłaściciel systemu źródłowego
Niedostępne APIOperacja jest ponawiana lub zgłaszana zgodnie z ustaleniemOsoba techniczna klienta
Aktualizacja danychZmiana w systemie źródłowym daje uzgodniony wynikWłaściciel danych
Duży pakiet danychPrzetwarzanie mieści się w uzgodnionym limicie czasuKierownik projektu
Ponowienie operacjiPowtórzenie nie tworzy nieuzgodnionego duplikatuWłaściciel procesu

Do protokołu wpisz wersję integracji, datę testu, wykonane przypadki, wyniki, otwarte błędy i osobę zatwierdzającą. Ustal, które błędy blokują odbiór, a które można poprawić po starcie w uzgodnionym terminie.

Jakie sygnały ostrzegawcze sprawdzić przed podpisaniem?

Sygnałem ostrzegawczym jest oferta obiecująca termin i wynik bez pytań o proces, dane oraz ograniczenia systemów. Przed podpisaniem poproś o doprecyzowanie niejasności wpływających na zakres, odpowiedzialność lub koszt.

Sprawdź, czy wykonawca:

  • pyta o wyjątki procesu i obsługę błędów;
  • wskazuje założenia, od których zależy cena i termin;
  • rozdziela wdrożenie od licencji i późniejszego utrzymania;
  • przedstawia plan testów i zasady odbioru;
  • określa własność kodu, kont technicznych i dokumentacji;
  • opisuje wsparcie po uruchomieniu i sposób zgłoszenia awarii.

Brak odpowiedzi nie musi oznaczać złej woli, ale wymaga konkretnego zapisu przed rozpoczęciem prac. Gdy porównujesz sposoby obsługi sprzedaży na marketplace, porównanie panelu, wtyczki i integratora dla Allegro pomoże ustalić, czy potrzebujesz dodatkowej warstwy integracyjnej.

Arkusz oceny ofert

Przyznaj każdej ofercie ocenę od 1 do 5 w czterech obszarach, a następnie pomnóż ocenę przez wagę. Wagi sumują się do 100%, a ocena 1 oznacza brak konkretów lub ryzyko wymagające wyjaśnienia.

wagi do porównania ofert integratorów systemów
Obszar ocenyWaga (%)Co sprawdzić
Zakres i zrozumienie procesu35Analiza, mapowanie i obsługa wyjątków
Bezpieczeństwo i własność25Dostępy, kod i przekazanie dokumentacji
Testy i odbiór25Scenariusze, wyniki i protokół
Utrzymanie15Monitoring, wsparcie i rozliczanie zmian

Arkusz pozwala porównać oferty według tych samych kryteriów, ale nie zastępuje oceny ryzyk krytycznych. Brak dostępu do kodu lub niejasne zasady dostępu do danych trzeba wyjaśnić niezależnie od sumy punktów.

Perspektywa KC Mobile: w projektach integracyjnych wiele sporów można ograniczyć przed rozpoczęciem programowania przez wspólne ustalenie właścicieli danych, reakcji na wyjątki i sposobu odbioru. Zalecamy zapisać te ustalenia w specyfikacji lub załączniku do umowy.

Jeśli firma potrzebuje wykonawcy do połączenia systemów sprzedażowych, wdrożenie integracji z BaseLinkerem może objąć analizę procesu, konfigurację i uzgodniony zakres połączeń. Przed startem ustalamy systemy, dane oraz kryteria odbioru.

Więcej poradników w tym temacie

Wspomniane narzędzia

APIBaseLinker

Najczęściej zadawane pytania

Jak wybrać dobrego integratora systemów?
Wybierz firmę, która potrafi opisać podobny proces, własny zakres odpowiedzialności oraz plan testów i utrzymania. Przed podpisaniem sprawdź dostęp do kodu, kont technicznych i dokumentacji.
O co zapytać firmę wdrażającą integrację ERP?
Zapytaj o mapowanie danych, źródło prawdy dla pól, obsługę błędów API, środowisko testowe i osobę zatwierdzającą reguły procesu. Poproś o oddzielne koszty wdrożenia, licencji, utrzymania i późniejszych zmian.
Jak porównać oferty integracji systemów?
Porównuj zakres analizy, mapowania danych, testów, dokumentacji, uruchomienia, monitoringu i wsparcia. Cenę zestawiaj dopiero po sprawdzeniu, czy oferty obejmują podobną odpowiedzialność i warunki odbioru.
Czy integrator powinien zapewnić utrzymanie po wdrożeniu?
Wsparcie jest potrzebne, jeśli firma nie ma własnego zespołu monitorującego przepływ i diagnozującego błędy. Umowa powinna określać kanał zgłoszeń, zakres utrzymania, warunki obsługi awarii i rozliczanie rozwoju.
Kto powinien być właścicielem kodu i dostępów do integracji?
Przed podpisaniem umowy ustal prawa do kodu, administratora kont technicznych i sposób przejęcia dostępów przez klienta. Firma powinna znać procedurę zmiany kluczy API i móc zarządzać dostępami bez prywatnego konta wykonawcy.
#integracja systemów#integracja ERP#wybór integratora#wdrożenie integracji#API#bezpieczeństwo danych#testy integracji#e-commerce
Zdjęcie autora: Krzysztof Czapnik
O autorze

Krzysztof Czapnik

Founder & Technical Lead, KC Mobile

Projektuję i rozwijam strony WordPress, sklepy WooCommerce oraz aplikacje internetowe. Łączę projektowanie z programowaniem, integracjami i technicznym SEO. Projekty KC Mobile prowadzę osobiście.

Potrzebujesz pomocy z tym tematem? Napisz - odpowiem osobiście w 24h.

Potrzebujesz pomocy w tym temacie?

Czytasz poradnik „Jak wybrać integratora systemów: checklista przed podpisaniem umowy”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny.
