Projekt IT rzadko opóźnia się wyłącznie przez kodowanie. Najczęściej zespoły tracą czas, gdy nie uzgodnią problemu, zakresu decyzji, właścicieli danych albo kryteriów odbioru. Dobra współpraca zaczyna się od opisu procesu biznesowego i prowadzi przez decyzje, testy oraz przekazanie rozwiązania do utrzymania.
Krótka odpowiedź
Przygotuj opis problemu, użytkowników, obecnego procesu, systemów, ograniczeń i mierzalnego wyniku, a następnie wspólnie z software house'em ustal zakres pierwszej wersji. Wskaż osobę decyzyjną, właścicieli procesów i dane potrzebne do realizacji.
Przed każdą zmianą zakresu zatwierdź jej wpływ na koszt, termin i ryzyko, a przed uruchomieniem odbierz funkcje według uzgodnionych scenariuszy.
Usługi KC Mobile
Potrzebujesz pomocy w tym temacie?
Czytasz poradnik „Jak efektywnie współpracować z software house'em od briefu do wdrożenia”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny.
Co przygotować przed pierwszą rozmową?
Przed pierwszą rozmową opisz problem, użytkowników, obecny proces, używane systemy, ograniczenia i oczekiwany wynik biznesowy. Nie musisz znać architektury docelowego rozwiązania. Software house potrzebuje najpierw zrozumieć, gdzie firma traci czas, popełnia błędy albo nie może obsłużyć procesu w potrzebny sposób.
| Informacja | Przykład | Dlaczego jest potrzebna |
|---|---|---|
| Problem | Zamówienia są przepisywane ręcznie między systemami | Ujawnia koszt obecnego procesu |
| Użytkownicy | Sprzedawca, magazynier, administrator | Określa role i uprawnienia |
| Proces dziś | Zamówienie trafia do arkusza, a potem do ERP | Pokazuje kroki i punkty błędu |
| Systemy | Sklep, ERP, system kurierski | Ujawnia integracje i właścicieli danych |
| Ograniczenia | Brak przerwy w sprzedaży w sezonie | Wpływa na plan uruchomienia |
| Oczekiwany wynik | Mniej ręcznego przepisywania i czytelny status | Pozwala ustalić kryterium sukcesu |
Tabela pomaga rozpocząć rozmowę od faktów o pracy firmy. Przykłady mogą być orientacyjne, ale własny opis powinien wskazywać realny przebieg procesu oraz osoby, które go wykonują. Warto zabrać także przykładowe rekordy lub dokumenty po usunięciu danych, których nie trzeba udostępniać.
Przygotuj odpowiedź na pytanie, jak firma pozna, że projekt rozwiązał problem. Może to być mierzalne skrócenie procesu, ograniczenie błędów albo możliwość obsługi nowego scenariusza. Nie przyjmuj z góry konkretnej funkcji jako jedynego rozwiązania: opisz potrzebę i poproś zespół techniczny o ocenę wariantów.
Czytasz poradnik „Jak efektywnie współpracować z software house'em od briefu do wdrożenia”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny. Omów temat tego poradnika
Jak opisać potrzeby w briefie?
Dobry brief łączy cel biznesowy z zakresem, rolami, scenariuszami użytkowników, danymi, integracjami, bezpieczeństwem i kryteriami sukcesu. Brief dla software house'u nie musi zawierać gotowej architektury technicznej. Powinien jednak jasno odróżniać wymaganie od pomysłu klienta na jego realizację.
Zacznij od tego, kto wykonuje zadanie, w jakiej sytuacji i jaki wynik chce osiągnąć. Następnie opisz dane wejściowe, możliwe wyjątki, systemy źródłowe i decyzje, których nie można podjąć bez wiedzy firmy. Dla integracji podaj właściciela systemu, dostępność dokumentacji i sposób uzyskania środowiska testowego.
Brief powinien zawierać także wymagania bezpieczeństwa, role użytkowników, sposób obsługi błędów, migrację danych i warunki odbioru. Zamiast pisać "system ma być prosty", opisz, jakie zadanie użytkownik ma wykonać i po czym rozpoznacie jego poprawne zakończenie. Zamiast wskazywać konkretną bibliotekę lub bazę danych bez uzasadnienia, opisz ograniczenia, które rozwiązanie ma spełnić.
Przy projektowaniu sklepu albo funkcji sprzedażowych przydatne może być wdrożenie sklepu internetowego na WooCommerce, obejmujące uzgodnienie potrzeb biznesowych i zakresu rozwiązania. Jeżeli projekt dotyczy szerszego systemu, potraktuj brief jako podstawę do warsztatu i estymacji, a nie jako obietnicę zamkniętej wyceny bez analizy.
Jak ustalić zakres i priorytety?
Zakres ustala się przez oddzielenie funkcji potrzebnych do uruchomienia od elementów, które można dodać po sprawdzeniu rozwiązania. Pierwsza wersja powinna obsłużyć konkretny proces od początku do końca, a nie zawierać po trochu wszystkich pomysłów. Wspólnie z wykonawcą opisz również wyłączenia, żeby nie uznawać ich później za domyślną część projektu.
| Element | Wpływ biznesowy | Koszt realizacji | Zależność lub ryzyko |
|---|---|---|---|
| Obsługa zamówienia | Wysoki, jeśli blokuje sprzedaż | Średni | Wymaga danych z ERP |
| Raport zarządczy | Średni, jeśli decyzje są ręczne | Średni | Zależy od jakości danych |
| Dodatkowy widok | Niski, jeśli nie blokuje procesu | Niski | Brak istotnych zależności |
| Migracja danych | Wysoki, jeśli system zastępuje stary | Wysoki | Wymaga mapowania i prób |
Tabela porównuje kryteria, które pomagają rozmawiać o kolejności prac. Wpływ, koszt i ryzyko należy oceniać dla konkretnego projektu, a nie kopiować bez sprawdzenia. Jeśli element ma wysoką wartość biznesową, ale zależy od niepewnej integracji, zaplanuj wcześniej test techniczny lub warsztat.
Oznacz funkcje jako wymagane na start, planowane po uruchomieniu albo poza zakresem. Dla każdej funkcji ustal użytkownika, scenariusz, dane i warunek odbioru. Taki podział ułatwia ograniczenie pierwszego wdrożenia bez utraty widoczności dalszego kierunku rozwoju.
Potrzebujesz pomocy w tym temacie?
Jak wygląda dobra wycena projektu?
Dobra wycena wyjaśnia założenia, zakres, etapy, odpowiedzialności, ryzyka, zależności i sposób rozliczania zmian. Cena bez wymienionych wyłączeń może wyglądać na precyzyjną, ale nie pokazuje, co stanie się po odkryciu nowej integracji albo niekompletnych danych. Poproś o opis tego, co wykonawca uznał za prawdziwe podczas szacowania.
Sprawdź, czy oferta wskazuje, co dostarcza klient, kiedy musi podjąć decyzję i jakie opóźnienia mogą przesunąć termin. Zapytaj, jak rozliczane są prace wykraczające poza uzgodniony zakres oraz czy przed ich rozpoczęciem otrzymasz ocenę wpływu. Wycena powinna opisywać także etapy, punkty odbioru i sposób postępowania z ryzykiem.
Jeśli zakres pozostaje niejasny, zapytaj o elementy nieuwzględnione w cenie, przyjęte scenariusze, zależności od dostawców i to, co może zmienić estymację. Ustal, czy wycena obejmuje testy, uruchomienie, migrację, dokumentację, szkolenie i okres stabilizacji. Różnica między ofertami może wynikać z innego zakresu, dlatego porównuj założenia, a nie samą sumę.
Kto po stronie firmy powinien podejmować decyzje?
Po stronie firmy potrzebne są osoba decyzyjna, właściciel procesu, eksperci merytoryczni i kontakt techniczny. Osoba decyzyjna zatwierdza priorytety oraz wpływ zmian na budżet i termin. Właściciel procesu wyjaśnia, jak firma pracuje, a eksperci weryfikują szczegóły i wyjątki.
Przed rozpoczęciem projektu wskaż osobę, która zbiera uwagi i dostarcza jedną uzgodnioną decyzję od firmy. Ustal, kto może zaakceptować zmianę zakresu, a kto jedynie zgłasza propozycję. Zapobiega to sytuacji, w której różne osoby przekazują wykonawcy sprzeczne instrukcje.
Blokady zapisuj w rejestrze decyzji z właścicielem, datą zgłoszenia, potrzebną odpowiedzią i wpływem na plan. Jeśli decyzja nie zapada w uzgodnionym czasie, eskaluj ją do osoby decyzyjnej i przedstaw skutki dostępnych wariantów. Software house może objaśnić konsekwencje techniczne, ale decyzję biznesową powinien podjąć klient.
Jak prowadzić komunikację i odbiory etapów?
Komunikacja powinna mieć stały rytm, zapis decyzji, pokaz działania i jasne kryteria odbioru. Spotkanie statusowe ma rozwiązywać blokady i potwierdzać najbliższe decyzje, a nie zastępować dokumentację projektu. Ustal z góry, gdzie trafiają zadania, kto prowadzi rejestr ryzyk i jak uczestnicy zgłaszają problem.
Przy każdym etapie poproś o demo funkcji w kontekście scenariusza użytkownika. Następnie wykonaj test akceptacyjny, czyli sprawdzenie, czy rozwiązanie spełnia uzgodnione kryteria. Odbiór nie powinien opierać się wyłącznie na stwierdzeniu, że "ekran wygląda dobrze"; sprawdź uprawnienia, dane, błędy, integracje i zachowanie scenariuszy brzegowych.
Do odbioru funkcji zapytaj: czy użytkownik może przejść cały scenariusz? Czy system zapisuje właściwe dane? Co dzieje się przy braku odpowiedzi z integracji? Czy użytkownik otrzymuje jasną informację o błędzie? Czy można odtworzyć problem i ustalić jego status? Zapisz wynik, decyzję i osobę zatwierdzającą.
Jak obsługiwać zmianę zakresu w trakcie projektu?
Zmianę zakresu należy zgłosić, ocenić i zaakceptować przed rozpoczęciem prac. Każda propozycja powinna opisywać potrzebę, powód, oczekiwany efekt i pilność. Software house ocenia wpływ na koszt, termin, ryzyko, testy oraz zależności, po czym klient decyduje, czy zmiana wchodzi do bieżącego projektu.

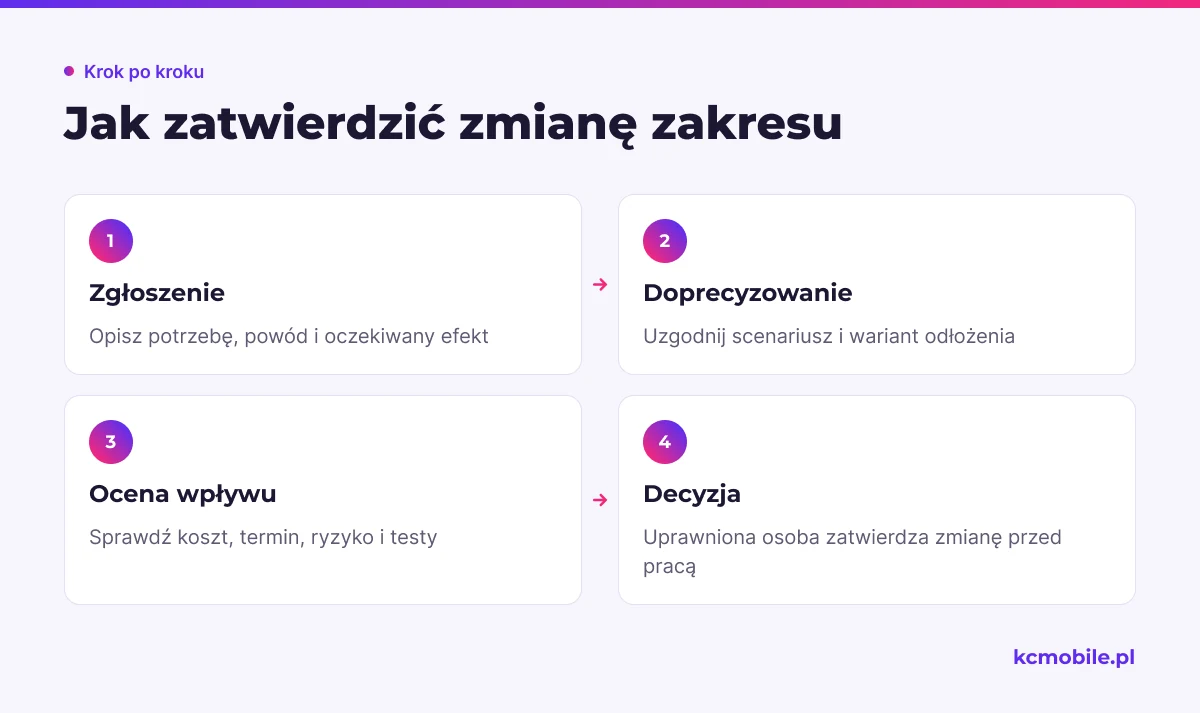

Proces może przebiegać w czterech krokach: klient zgłasza zmianę; wykonawca doprecyzowuje scenariusz; strony uzgadniają wpływ na plan i koszt; osoba uprawniona zatwierdza decyzję. Do rejestru wpisz też wariant odłożenia zmiany do kolejnej wersji. Dzięki temu pilny pomysł nie musi automatycznie przesuwać całego wdrożenia.
Typowe źródła sporów to nieopisane integracje, dane w innym formacie niż zakładano, dodatkowe role oraz wyjątki procesowe. W takich przypadkach aktualizuj ustalenia w jednym miejscu i wskaż, które wcześniejsze założenie przestało być aktualne. Nie uznawaj samej rozmowy za akceptację kosztu, jeśli umowa wymaga zatwierdzenia przez konkretną osobę.

Co uzgodnić przed uruchomieniem i po wdrożeniu?
Przed uruchomieniem uzgodnij migrację danych, szkolenie, dostępy, kopie zapasowe, monitoring, dokumentację, stabilizację i utrzymanie. Właściciel każdego obszaru powinien wiedzieć, co sprawdza i do kogo zgłasza problem. Uruchomienie to etap przekazania rozwiązania do codziennej pracy, dlatego musi obejmować także procedurę reakcji na błędy.
Przed startem wykonaj próbę migracji i uzgodnij sposób kontroli liczby oraz jakości rekordów. Potwierdź, kto ma dostęp administracyjny, gdzie znajdują się kopie, jak zgłasza się awarie i kto odpowiada za poprawki po odbiorze. Jeśli integracja może przestać odpowiadać, ustal, jaki proces awaryjny pozwoli firmie kontynuować pracę.

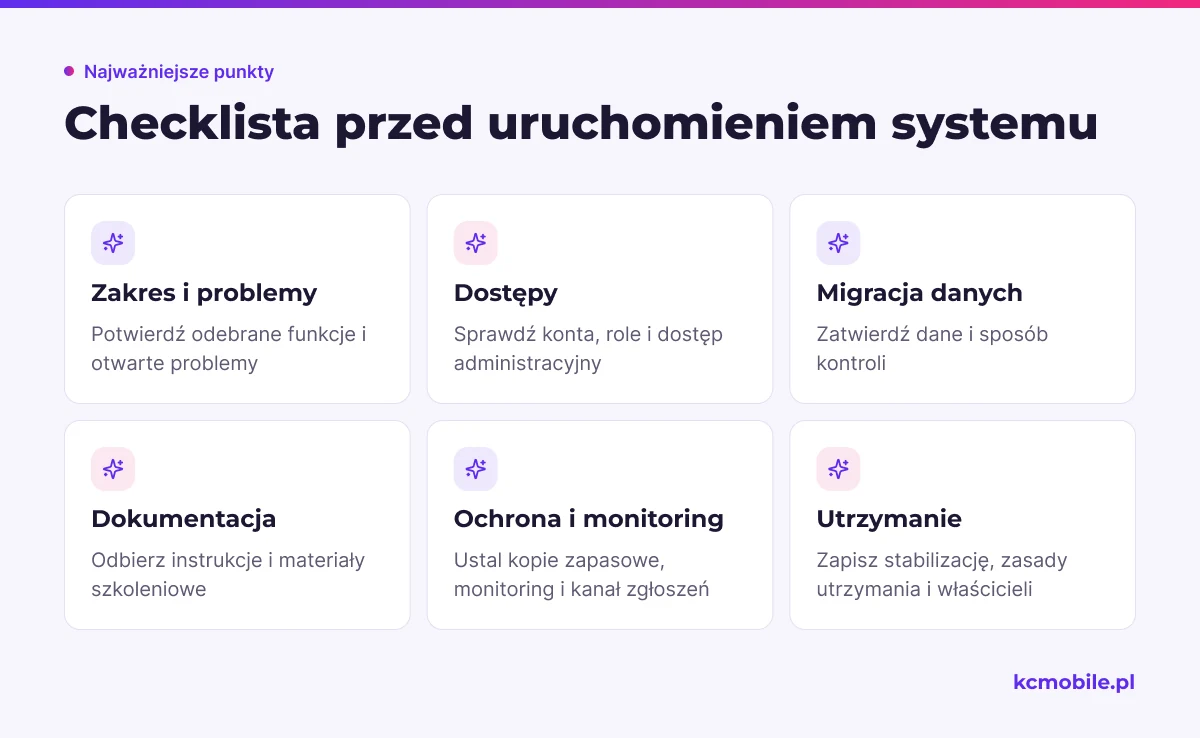

Checklista przekazania projektu:
- Potwierdź zakres odebranych funkcji i otwarte problemy.
- Sprawdź konta, role i dostęp administracyjny.
- Zatwierdź migrację danych i sposób jej kontroli.
- Odbierz dokumentację, instrukcje i materiały szkoleniowe.
- Ustal kopie zapasowe, monitoring i kanał zgłoszeń.
- Zapisz okres stabilizacji, zasady utrzymania i właścicieli systemu.
Jeśli projekt obejmuje sklep, realizacja sklepu internetowego na WooCommerce może wymagać również ustalenia integracji sprzedażowych i procesu obsługi zamówień. Wcześniej warto sprawdzić pytania do wyboru software house'u, aby porównać sposób pracy, komunikację i odpowiedzialność wykonawców.

Więcej poradników w tym temacie
Wspomniane narzędzia
Najczęściej zadawane pytania
Jak przygotować brief dla software house'u?
Jak kontrolować postęp prac software house'u?
Co powinno znaleźć się w umowie z software house'em?
Jak zgłaszać zmiany w trakcie projektu informatycznego?
Kto odpowiada za testy i odbiór oprogramowania?
Potrzebujesz pomocy w tym temacie?
Czytasz poradnik „Jak efektywnie współpracować z software house'em od briefu do wdrożenia”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny.
