7 najczęstszych błędów we wdrożeniach ERP i jak im zapobiec

7 najczęstszych błędów we wdrożeniach ERP i jak im zapobiec

Opublikowano: 19 października 2026| Zaktualizowano: 19 października 2026

Wdrożenie ERP zaczyna się rozjeżdżać, gdy zespół konfiguruje system bez uzgodnionych procesów, danych i kryteriów odbioru. Koszt problemu rośnie, kiedy wyjątki wychodzą na jaw dopiero przy migracji lub pracy na produkcji.

Krótka odpowiedź

Najczęstsze błędy we wdrożeniu ERP to wybór systemu przed opisaniem procesów, niejasny zakres, nieprzygotowane dane, pominięte integracje, późne testy, brak właściciela projektu i niedopasowane szkolenia. Ograniczysz je przez mierzalne kryteria odbioru, próbne migracje, testy etapowe oraz przypisanie decyzji do konkretnych osób.

Przed startem potwierdź krytyczne scenariusze i uzgodnij plan reakcji na problemy.

Usługi KC Mobile

Potrzebujesz pomocy w tym temacie?

Czytasz poradnik „7 najczęstszych błędów we wdrożeniach ERP i jak im zapobiec”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny.

Dlaczego wdrożenia ERP przekraczają budżet i termin?

Wdrożenie ERP przekracza plan, gdy zakres, jakość danych i odpowiedzialność za decyzje pozostają nieustalone. Sam wybór systemu nie określa, które procesy firma zmieni, jakie wyjątki obsłuży ani kto zatwierdzi wynik.

Wczesne sygnały ostrzegawcze warto przypisać do etapu i osoby, która może rozpocząć działanie. Jeśli analiza nie wskazuje właścicieli procesów, kierownik projektu powinien wstrzymać konfigurację do czasu wyznaczenia decydentów.

Tabela pokazuje sygnały, które można wykorzystać na przeglądzie projektu, oraz pierwszą reakcję odpowiedzialnej osoby.

sygnały ostrzegawcze na etapach wdrożenia ERP i osoby odpowiedzialne za reakcję
EtapSygnał ostrzegawczyKto reagujePierwsze działanie
AnalizaProces nie ma właścicielaSponsor projektuWyznacza osobę decyzyjną
ZakresZadanie nie ma kryterium odbioruKierownik projektuDopisuje mierzalny warunek
MigracjaBrak liczby kontrolnej danychWłaściciel danychUstala stan bazowy
IntegracjeBrak listy wyjątkówLider technicznyDopisuje scenariusze błędów
TestyUżytkownicy nie zatwierdzają wynikówWłaściciel procesuRezerwuje czas na odbiór
StartBrak planu naprawySponsor i zespół wdrożeniaUzgadniają decyzje awaryjne

Wczesna reakcja zamienia niejasny problem w decyzję zakresową. Jeśli zgłoszenie zmienia sposób pracy lub wymaga dodatkowej integracji, kierownik zapisuje wpływ na termin, budżet i testy przed akceptacją zmiany. Gdy projekt obejmuje połączenie z platformą sprzedażową, wdrożenie integracji z BaseLinkerem warto objąć zakresem, mapą przepływów i kryteriami odbioru.

Czytasz poradnik „7 najczęstszych błędów we wdrożeniach ERP i jak im zapobiec”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny. Omów temat tego poradnika

Błąd 1: wybór systemu przed opisaniem procesów

Wybór ERP przed opisaniem procesów może dopasować firmę do funkcji systemu, które nie odpowiadają codziennej pracy zespołu. Najpierw mapujemy przebieg procesu i wyjątki, a potem sprawdzamy, czy system obsłuży je konfiguracją, zmianą organizacyjną czy rozszerzeniem.

Ćwiczenie dla procesu sprzedaży: zapisz zdarzenie rozpoczynające, role, decyzje, dane wejściowe, wynik i wyjątki. Dla zakupów sprawdź ścieżkę od zapotrzebowania do przyjęcia, a dla magazynu od rezerwacji do korekty stanu.

Tabela zbiera informacje potrzebne do mapowania procesu przed wyborem lub konfiguracją ERP.

pytania do mapowania procesu przed wyborem lub konfiguracją ERP
Element procesuPytanie do zespołuDowód do zebrania
StartCo uruchamia proces?Zdarzenie lub dokument
RolaKto wykonuje i zatwierdza krok?Właściciel czynności
DaneJakie pola są wymagane?Przykładowy rekord
WyjątekCo dzieje się przy braku lub błędzie?Opis decyzji
WynikPo czym poznamy poprawne zakończenie?Dokument lub status

Porównuj systemy na rzeczywistych scenariuszach, a nie wyłącznie na liście funkcji z prezentacji. Zalecamy uwzględnić częściową dostawę i korektę zamówienia, bo takie wyjątki sprawdzają dopasowanie systemu do pracy operacyjnej.

Błąd 2: niejasny zakres i kryteria odbioru

Niejasny zakres powoduje spór o to, czy dostarczony moduł jest gotowy, ponieważ strony inaczej rozumieją słowo "działa". Każdy element zakresu powinien mieć mierzalne kryterium odbioru, właściciela i dowód wykonania.

Tabela wskazuje przykładowe elementy zakresu ERP oraz dowody, które potwierdzają spełnienie kryteriów.

elementy zakresu wdrożenia ERP, kryteria odbioru i dowody
Element zakresuKryterium odbioruOdpowiedzialnyDowód
Kartoteka produktuUzgodnione pola zapisują się w ERPWłaściciel danychWynik importu próbnego
ZamówieniePrzechodzi uzgodnione statusyWłaściciel sprzedażyZatwierdzony scenariusz testowy
IntegracjaBłąd zapisuje się w logu i można go zdiagnozowaćLider technicznyRaport testu błędu
RaportWyniki zgadzają się z uzgodnioną próbąWłaściciel raportowaniaZestawienie kontrolne
SzkolenieUżytkownik wykonuje zadanie w systemieKierownik obszaruĆwiczenie wykonane przez użytkownika

Zamiana wymagań na kryteria ogranicza uznaniowy odbiór. Zmiana zakresu powinna wskazywać powód biznesowy, wpływ na zależności i decyzję osoby uprawnionej do zatwierdzenia.

Potrzebujesz pomocy w tym temacie?

Wolisz od razu porozmawiać? Zadzwoń: 604 939 140

Wysyłając formularz, zgadzasz się na przetwarzanie danych w celu kontaktu (polityka prywatności). Odpowiadamy w 24h.

Błąd 3: brak przygotowania danych

Nieprzygotowane dane przenoszą do ERP stare duplikaty, niejednolite jednostki i błędne stany. Przed migracją porządkuj kartoteki, ustal formaty pól i zapisz kontrolne liczby, z którymi porównasz wynik po imporcie.

Procedura przygotowania danych obejmuje:

1. Wskazanie właściciela każdej kartoteki i źródła obowiązującej wartości.
2. Wykrycie duplikatów po stabilnym identyfikatorze, a nie wyłącznie po nazwie.
3. Ujednolicenie jednostek, stawek, formatów dat i słowników statusów.
4. Odrzucenie rekordów bez pól wymaganych do procesu.
5. Zapisanie liczby rekordów i sum kontrolnych przed migracją.
6. Wykonanie migracji próbnej i uzgodnienie odrzuconych rekordów.
7. Porównanie liczby rekordów i sum po imporcie.

Wizualny przegląd kilku ekranów nie potwierdza kompletności migracji. Właściciel danych powinien sprawdzić liczbę pozycji, wartości kontrolne i próbkę rekordów ze znanymi wyjątkami.

Błąd 4: pominięcie integracji i wyjątków

Pominięcie integracji w analizie ujawnia się, gdy ERP ma współpracować ze sklepem, księgowością lub kurierem, ale nikt nie uzgodnił właściciela danych i reakcji na błąd. Dla każdego połączenia narysuj kierunek przepływu, pola, częstotliwość, identyfikator oraz zachowanie przy braku odpowiedzi.

Tabela pokazuje przykładowe wyjątki w integracjach ERP i sposób sprawdzenia, czy system obsłuży je zgodnie z wymaganiami.

przykładowe wyjątki integracji ERP i testy akceptacyjne
PrzepływPrzykładowy wyjątekTest akceptacyjny
Sklep do ERPBrak indeksu produktuZamówienie trafia do kolejki błędów
ERP do sklepuNiedostępny stan magazynowySklep nie pokazuje niepotwierdzonej wartości
ERP do księgowościOdrzucony dokumentUżytkownik widzi przyczynę i status
ERP do kurieraNiepoprawny adresEtykieta nie powstaje bez poprawnych danych

Przed konfiguracją sprawdź dokumentację API, limity, uprawnienia i sposób ponawiania żądań. Jeśli firma łączy systemy przez gotową platformę, przetestuj również zachowanie konektora dla duplikatu, błędnej odpowiedzi i częściowo zapisanej operacji. Przewodnik integracji systemów i API pomaga uporządkować te decyzje.

Przy sklepie internetowym sprawdź także połączenie WooCommerce z ERP, uwzględniając statusy zamówień, stany i dokumenty. Lista połączeń powinna znaleźć się w zakresie projektu przed zamknięciem analizy.

Błąd 5: testowanie dopiero przed uruchomieniem

Testowanie dopiero przed startem pozostawia mało czasu na poprawę błędów w procesach, danych i integracjach. Prowadź testy modułowe po konfiguracji funkcji, integracyjne po połączeniu systemów oraz akceptacyjne z użytkownikami wykonującymi swoje zadania.

Tabela porównuje rodzaje testów ERP, ich zakres i osobę zatwierdzającą wynik.

typy testów wdrożenia ERP, zakres i osoba zatwierdzająca
Rodzaj testuCo sprawdzaKto zatwierdza
ModułowyPojedynczą funkcję ERPKonsultant i właściciel obszaru
IntegracyjnyPrzepływ danych między systemamiLider techniczny
AkceptacyjnyScenariusz pracy użytkownikaWłaściciel procesu
MigracyjnyKompletność i poprawność danychWłaściciel danych
WydajnościowyZachowanie przy przewidywanym obciążeniuLider techniczny

Przykładowy scenariusz akceptacyjny może objąć utworzenie zamówienia, rezerwację towaru, częściową wysyłkę, dokument sprzedaży i obsługę korekty. Każdy krok powinien mieć oczekiwany wynik, dane wejściowe i osobę potwierdzającą wykonanie.

Microsoft zaleca testy integracyjne, akceptacyjne i wydajnościowe przed uruchomieniem Dynamics 365. Szczegóły opisuje checklista gotowości do uruchomienia Dynamics 365.

Błędy 6 i 7: brak właściciela projektu i szkoleń

Brak właściciela projektu blokuje decyzje, a brak szkoleń przenosi niepewność na użytkowników po starcie. Firma powinna wyznaczyć sponsora, kierownika projektu, właścicieli procesów i danych, a wykonawca osoby odpowiedzialne za konfigurację, integracje i wsparcie.

Tabela przedstawia przykładowy podział odpowiedzialności i dowody gotowości ról w projekcie ERP.

podział odpowiedzialności przy wdrożeniu ERP
RolaOdpowiedzialnośćDowód gotowości
SponsorZatwierdza priorytety i decyzje zakresoweZatwierdzone decyzje
Kierownik projektuPilnuje zależności i ryzykAktualny plan i rejestr zmian
Właściciel procesuAkceptuje scenariusze pracyPodpisany wynik testów
Właściciel danychZatwierdza kartoteki i migracjęUzgodnienie wartości kontrolnych
Lider technicznyOdpowiada za konfigurację i integracjeWyniki testów technicznych
Trener lub lider obszaruPrzygotowuje użytkowników do zadańĆwiczenie wykonane przez użytkownika

Szkolenia planuj według stanowisk i zadań, a nie jako jeden ogólny pokaz systemu. Użytkownik powinien przećwiczyć własny scenariusz i wiedzieć, gdzie zgłosić błąd oraz jakie informacje dołączyć do zgłoszenia.

Zalecamy zbierać uwagi w jednym rejestrze, przypisywać właściciela i oznaczać, czy zgłoszenie jest błędem, potrzebą szkoleniową czy zmianą zakresu. Taki podział ułatwia dobór właściwej reakcji.

Jak przygotować plan wdrożenia z punktami kontrolnymi?

Plan wdrożenia ERP powinien przechodzić do kolejnego etapu dopiero po spełnieniu ustalonych warunków. Nazwy etapów mogą różnić się między projektami, ale decyzja o przejściu musi opierać się na dowodach, a nie na samym upływie czasu.

Tabela przedstawia etapy wdrożenia ERP oraz warunki i dowody wymagane przed przejściem dalej.

etapy wdrożenia ERP i warunki przejścia do kolejnego etapu
EtapWarunek przejściaDowód
AnalizaProcesy i właściciele są uzgodnieniMapa procesów i decyzji
KonfiguracjaZakres funkcji ma kryteria odbioruWyniki testów modułowych
Migracja próbnaLiczby kontrolne są uzgodnioneRaport porównania danych
TestyKrytyczne scenariusze mają wynik i podpisRejestr testów akceptacyjnych
StartZespół zna plan przełączenia i wsparciaLista gotowości i kontaktów
StabilizacjaOtwarte problemy mają właścicieliRejestr zgłoszeń i decyzji

Plan powinien uwzględniać zależności od integracji, dostępności użytkowników, migracji i zamknięcia finansowego. Jeśli zakres obejmuje obsługę zamówień przez BaseLinker, wdrożenie integracji z BaseLinkerem uwzględnij w mapie przepływów, wyjątków i testów odbiorczych.

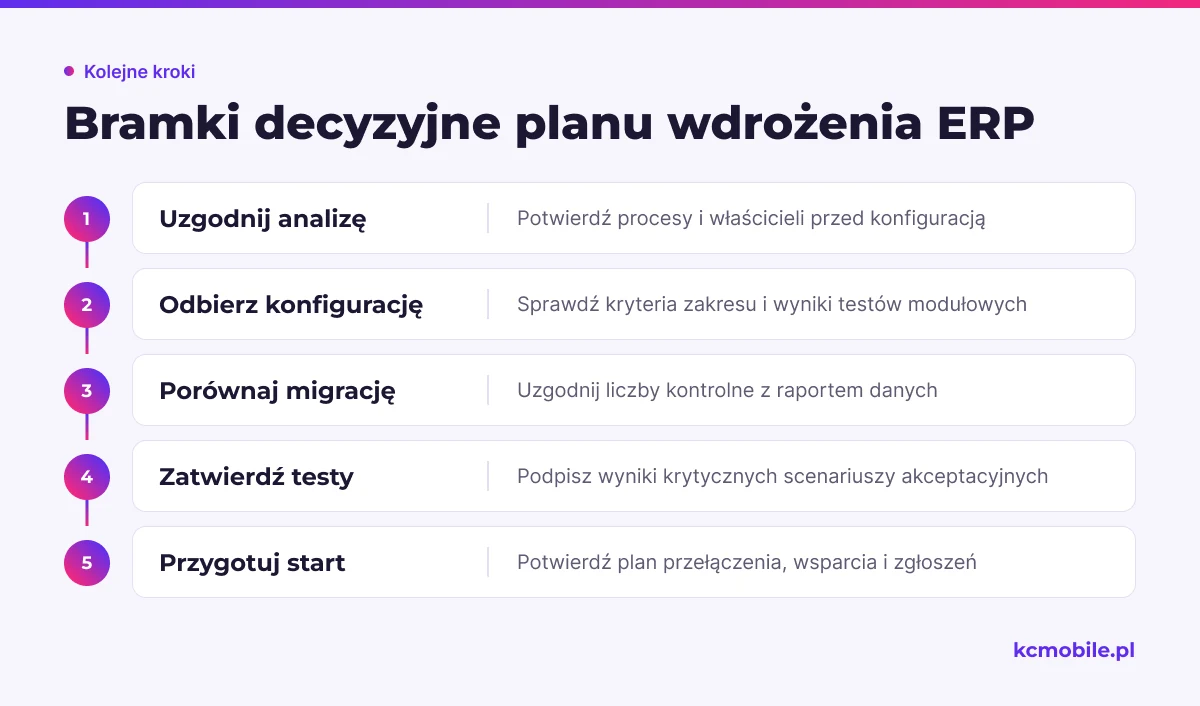

Schemat pokazuje kolejność etapów i dowody wymagane przed przejściem dalej, aby zespół opierał decyzje na wynikach.

Co zrobić, gdy projekt już zjeżdża z planu?

Gdy projekt ERP przekracza termin lub budżet, wstrzymaj nieuzgodnione zmiany i ustal stan faktyczny przed kolejnym planem naprawczym. Spotkanie powinno kończyć się decyzją o zakresie, właścicielach i warunkach wznowienia, a nie samą listą problemów.

Przed spotkaniem zbierz:

  • aktualny zakres i listę zaakceptowanych zmian;
  • plan bazowy oraz wykonane i opóźnione zadania;
  • otwarte błędy z wpływem na proces i użytkowników;
  • wynik migracji próbnej i testów akceptacyjnych;
  • zależności od integracji, dostawców i decyzji po stronie firmy;
  • koszt oraz termin wariantów naprawy, jeśli zespół je oszacował.

Podziel problemy na blokujące start, możliwe do obejścia i wymagające zmiany zakresu. Sponsor zatwierdza priorytet, właściciel procesu akceptuje ryzyko operacyjne, a kierownik aktualizuje plan i kryteria odbioru.

Perspektywa KC Mobile: zalecamy rozdzielić błędy danych, integracji, konfiguracji i decyzji biznesowych przed ustaleniem kolejności napraw. Taki podział pozwala przypisać problem do osoby, która ma dostęp do właściwego obszaru i może potwierdzić poprawkę testem.

Lista porządkuje materiały do przeglądu projektu ERP, by spotkanie kończyło się decyzją o zakresie, właścicielach i warunkach wznowienia.

Więcej poradników w tym temacie

Wspomniane narzędzia

Dynamics 365ERPAPIBaseLinkerWooCommerce

Najczęściej zadawane pytania

Jakie są najczęstsze błędy we wdrożeniu ERP?
Najczęściej problemy powodują nieopisane procesy, niejasny zakres, nieprzygotowane dane, pominięte integracje, późne testy, brak właściciela projektu i niedopasowane szkolenia. Każdy z tych błędów można ograniczyć przez przypisanie odpowiedzialności i sprawdzalne kryterium odbioru.
Jak uniknąć przekroczenia budżetu przy wdrożeniu ERP?
Ustal zakres, kryteria odbioru i proces zatwierdzania zmian przed konfiguracją. Zapisuj wpływ każdej zmiany na termin, zasoby, integracje i testy, a jakość danych sprawdź podczas migracji próbnej.
Kto powinien odpowiadać za wdrożenie systemu ERP?
Po stronie firmy sponsor zatwierdza priorytety, kierownik projektu koordynuje pracę, a właściciele procesów i danych podejmują decyzje w swoich obszarach. Wykonawca wyznacza osoby odpowiedzialne za konfigurację, integracje i wsparcie techniczne.
Ile trwa wdrożenie ERP w małej firmie?
Czas zależy od liczby procesów, jakości danych, integracji i dostępności osób decyzyjnych. Rzetelny termin można oszacować po analizie zakresu i zależności, dlatego jedna liczba bez tych informacji byłaby myląca.
Jak przygotować dane do migracji ERP?
Wskaż źródło prawdy i właściciela każdej kartoteki, wykryj duplikaty, ujednolić słowniki i zapisz liczby kontrolne przed importem. Po migracji próbnej porównaj liczbę rekordów, sumy wartości i próbkę znanych wyjątków.
Kiedy można uznać wdrożenie ERP za zakończone?
Wdrożenie można odebrać, gdy uzgodnione kryteria zakresu są spełnione, krytyczne scenariusze przeszły testy, migracja została sprawdzona, a użytkownicy znają sposób pracy i zgłaszania problemów. Otwarte kwestie powinny mieć właściciela, priorytet i zatwierdzony plan.
#wdrożenie ERP#błędy ERP#system ERP#migracja danych#integracje systemów#zarządzanie projektem#testy ERP#szkolenia ERP
Zdjęcie autora: Krzysztof Czapnik
O autorze

Krzysztof Czapnik

Founder & Technical Lead, KC Mobile

Projektuję i rozwijam strony WordPress, sklepy WooCommerce oraz aplikacje internetowe. Łączę projektowanie z programowaniem, integracjami i technicznym SEO. Projekty KC Mobile prowadzę osobiście.

Potrzebujesz pomocy z tym tematem? Napisz - odpowiem osobiście w 24h.

Potrzebujesz pomocy w tym temacie?

Czytasz poradnik „7 najczęstszych błędów we wdrożeniach ERP i jak im zapobiec”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny.
