Przejdź do treści
Dlaczego wyceny projektów IT tak bardzo się różnią?

Dlaczego wyceny projektów IT tak bardzo się różnią?

Opublikowano: 18 października 2026| Zaktualizowano: 18 października 2026

Dwie oferty na podobnie nazwany system mogą obejmować różne funkcje, integracje, testy i odpowiedzialność za uruchomienie. Sama kwota nie pokazuje, ile pracy wykona dostawca, a ile pozostanie po stronie firmy.

Krótka odpowiedź

Wyceny projektów IT różnią się głównie zakresem, założeniami, odpowiedzialnością wykonawcy i sposobem rozliczania zmian. Rozbieżność kwot mogą tworzyć godziny analizy, skład zespołu, stawki, bufor ryzyka oraz prace po uruchomieniu.

Porównujemy oferty po ustaleniu wspólnego zakresu i osobnym oznaczeniu elementów wliczonych, wyłączonych oraz wymagających potwierdzenia.

Usługi KC Mobile

Potrzebujesz pomocy w tym temacie?

Czytasz poradnik „Dlaczego wyceny projektów IT tak bardzo się różnią?”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny.

Dlaczego dwie wyceny tego samego projektu mogą się różnić?

Dwie wyceny różnią się, gdy wykonawcy przyjmują inne zakresy, założenia lub poziomy odpowiedzialności. Nazwa "integracja sklepu z systemem magazynowym" nie określa kierunku synchronizacji, mapowania danych, obsługi błędów ani testów.

Na wysokość kwoty wpływają przede wszystkim:

  • Liczba godzin analizy potrzebnej do rozpoznania procesów i zależności.
  • Skład zespołu, na przykład udział analityka, programisty, testera i osoby odpowiedzialnej za wdrożenie.
  • Bufor ryzyka na nieznane zależności, jakość danych i ograniczenia systemów zewnętrznych.
  • Sposób wyceny zmian: osobny ryczałt, limit godzin lub bieżące rozliczenie pracy.
  • Zakres odpowiedzialności za testy, uruchomienie, szkolenie i stabilizację.

Wykonawca, który uwzględnia migrację danych, scenariusze awaryjne i testy odbiorowe, może wycenić więcej pracy niż oferta zakładająca samo połączenie systemów. Różnić się może również odpowiedzialność po starcie: jedna oferta kończy się na uruchomieniu, a druga obejmuje stabilizację, szkolenie lub utrzymanie.

Porównywanie samych stawek godzinowych też nie wystarcza. Niższa stawka przy większej liczbie godzin może oznaczać wyższą cenę całkowitą, a niewielki koszt początkowy może nie obejmować prac potrzebnych do odbioru.

Gdy projekt dotyczy obiegu faktur, wdrożenie KSeF w Subiekcie GT z określonym zakresem prac warto oceniać przez konkretne procesy, integracje i obsługę wyjątków.

Czytasz poradnik „Dlaczego wyceny projektów IT tak bardzo się różnią?”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny. Omów temat tego poradnika

Co powinno znaleźć się w porównywalnej ofercie?

Porównywalna oferta opisuje funkcje, integracje, migrację, testy, wdrożenie, szkolenia i utrzymanie w sposób pozwalający przypisać każdą pracę do wykonawcy albo klienta. Brak informacji oznacza niewiadomą do wyjaśnienia, a nie automatycznie usługę wliczoną w cenę.

Tabela pomaga sprawdzić, jakich informacji wymagać i jakie ryzyko wiąże się z ich brakiem.

elementy oferty IT, pytania kontrolne i skutki braku informacji
Element ofertyPytanie kontrolneSkutek braku informacji
FunkcjeKtóre procesy i role obejmuje zakres?Różne rozumienie gotowego rozwiązania
IntegracjeJakie dane są przesyłane i w którym kierunku?Nieznany zakres połączeń i obsługi błędów
MigracjaJakie dane zostaną przeniesione i sprawdzone?Ryzyko dodatkowych prac przy starcie
TestyKto przygotowuje scenariusze i kryteria odbioru?Niejasny sposób potwierdzenia jakości
Wdrożenie i szkolenieKto uruchamia system i przygotowuje użytkowników?Obowiązki klienta mogą pozostać nieopisane

Każda pozycja powinna mieć właściciela, rezultat i kryterium odbioru. Przy integracji ustalamy również źródło prawdy dla poszczególnych danych, częstotliwość synchronizacji oraz sposób postępowania przy błędzie. Takie doprecyzowanie zapobiega sytuacji, w której obie strony zakładają, że druga odpowiada za poprawność danych.

Oferta powinna też wskazywać wymagane środowiska, dostępy, licencje i dokumentację oraz zakres utrzymania. W przypadku sprzedaży internetowej koszty faktur i integracji WooCommerce z KSeF pomagają rozdzielić funkcje sklepu od prac po stronie systemu księgowego.

Jak zakres projektu wpływa na cenę?

Każda dodatkowa reguła, rola użytkownika, integracja lub ścieżka wyjątkowa zwiększa pracę analityczną, wykonawczą i testową. Dlatego potrzebę rozbijamy na wersję podstawową oraz następne etapy zamiast wyceniać nieokreślony "system".

Przykładowy podział projektu może wyglądać tak:

  • Etap podstawowy: rejestracja zamówienia, główny status i widok listy.
  • Etap rozszerzony: role użytkowników, dodatkowe statusy oraz raport operacyjny.
  • Etap integracyjny: synchronizacja z systemem zewnętrznym, obsługa błędów i ponowienia.

Każdy etap powinien mieć opis wyniku, kryterium odbioru i listę zależności. Jednokierunkowy eksport produktów ma inny zakres niż dwukierunkowa synchronizacja z rozstrzyganiem konfliktów. Podobnie pojedynczy raport różni się od raportu z filtrami, eksportem, kontrolą uprawnień i obsługą brakujących danych.

Wycena rośnie także wtedy, gdy wymagania obejmują wiele ról. Dla każdej roli trzeba ustalić dostępne widoki, dozwolone działania i przypadki, w których użytkownik powinien zobaczyć komunikat o braku uprawnień. Jeśli proces zawiera wyjątki, na przykład anulowanie po częściowej realizacji, wykonawca musi uwzględnić ich obsługę i testy.

Zalecamy oddzielić wymagania potrzebne do uruchomienia od usprawnień możliwych do wdrożenia później. Etapowanie ogranicza koszt początkowy, ale wymaga ustalenia, jak decyzje z wcześniejszego etapu wpłyną na dalszą wycenę.

Jakie założenia ukryte w wycenie warto sprawdzić?

W wycenie sprawdzamy założenia dotyczące danych, dostępów, limitów integracji, poprawek, odbioru i prac po uruchomieniu. Każde z nich może zmienić zakres albo przenieść zadanie na zespół klienta.

Przed akceptacją oferty ustal:

  • Kto przygotowuje treści, dane testowe i dostęp do środowisk?
  • Czy cena obejmuje import, oczyszczenie i kontrolę danych?
  • Jakie limity lub opłaty dostawcy zewnętrznego wpływają na integrację?
  • Ile rund uwag obejmuje projekt i jak rozróżniamy błąd od zmiany zakresu?
  • Jakie warunki muszą być spełnione do odbioru etapu?
  • Kto obsługuje problemy po uruchomieniu i w jakim zakresie?

Poproś o opis postępowania z danymi, które mają braki lub powielone rekordy. Wykonawca może zakładać import bez czyszczenia, podczas gdy klient oczekuje również deduplikacji i ręcznej korekty wyjątków. Te czynności mają różny zakres i powinny być rozdzielone w ofercie.

Jeżeli dostępność potrzebnych danych nie jest potwierdzona, oferta powinna wskazywać sposób weryfikacji i wpływ możliwych wyników na zakres. Dla integracji warto zapytać, czy dostępne jest środowisko testowe, czy dokumentacja API jest aktualna i kto uzgadnia dostęp z zewnętrznym dostawcą. Jawne założenia pozwalają ocenić ryzyko przed rozpoczęciem prac.

Cena ryczałtowa czy rozliczenie godzinowe?

Ryczałt ułatwia planowanie budżetu przy stabilnym zakresie, rozliczenie godzinowe pasuje do zmieniających się wymagań, a model etapowany pozwala zatwierdzać kolejne części projektu osobno. O wyborze decydują jakość specyfikacji, procedura zmian i dostępność klienta do podejmowania decyzji.

Tabela porównuje modele według przewidywalności budżetu, obsługi zmian i przygotowania wymaganego od klienta.

porównanie modeli rozliczeń projektu IT
ModelPrzewidywalność budżetuZmiana zakresuWymagane przygotowanie
RyczałtWysoka przy ustalonym zakresieWymaga uzgodnienia zmianyWymagania i kryteria odbioru
GodzinowyZależy od limitu i raportowaniaRozliczana według wykonanej pracyPriorytety i bieżące decyzje klienta
EtapowanyOsobna dla zatwierdzanego etapuMożliwa między etapamiZakres najbliższego etapu

Ryczałt bez procedury zmian może prowadzić do sporu o zakres. Przed podpisaniem ustalamy, kto zatwierdza zmianę, w jaki sposób wykonawca podaje jej wpływ na cenę i termin oraz czy prace rozpoczynają się dopiero po akceptacji.

Rozliczenie godzinowe wymaga limitu, regularnych raportów i priorytetów. Uzgadniamy, jak raportowane są wykonane zadania i kto może zatwierdzać dodatkowe prace. Model etapowany sprawdza się, gdy kolejny zakres zależy od wyników poprzedniego; każdy etap wymaga osobnego rezultatu, odbioru i decyzji o kontynuacji.

Co poza wdrożeniem tworzy całkowity koszt projektu?

Całkowity koszt projektu obejmuje także wydatki cykliczne i czas pracy poza samym wykonaniem. Oddzielamy koszt wdrożenia od licencji, utrzymania oraz obowiązków zespołu klienta.

Przed zatwierdzeniem budżetu sprawdź następujące pozycje:

  • Licencje i opłaty dostawców zewnętrznych.
  • Hosting, środowiska testowe i kopie zapasowe.
  • Przygotowanie, oczyszczenie i migrację danych.
  • Integracje, limity API i usługi pośredniczące.
  • Szkolenia, dokumentację i czas pracowników klienta.
  • Utrzymanie, aktualizacje i obsługę zgłoszeń po starcie.

W przypadku integracji ustalamy, kto monitoruje błędy synchronizacji, ponawia nieudane operacje i sprawdza rozbieżności. Sama instalacja połączenia nie określa odpowiedzialności za późniejsze dane.

Warto zapytać, co obejmuje utrzymanie: aktualizacje, kopie zapasowe, monitoring, reakcję na awarie czy rozwój funkcji. Są to różne rodzaje prac, dlatego oferta powinna wskazywać ich zakres i sposób zgłaszania. Kosztem po stronie klienta jest także czas pracowników na warsztaty, weryfikację danych, testy akceptacyjne i podejmowanie decyzji.

Przy projektach opartych na systemie zewnętrznym potwierdzamy, które opłaty pobiera jego dostawca i kto odpowiada za uzyskanie licencji. Nie łączymy kosztów cyklicznych z jednorazowym wdrożeniem, bo utrudnia to porównanie ofert i planowanie budżetu na kolejne okresy.

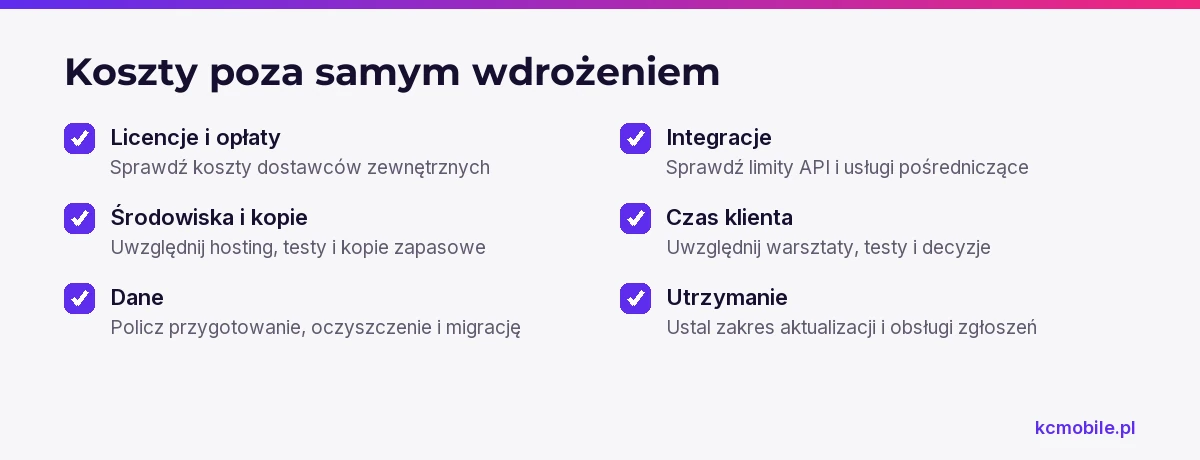

Lista kontrolna zbiera koszty projektu poza wykonaniem, aby ułatwić zaplanowanie pełnego budżetu i obowiązków klienta.

Jak porównać oferty bez wyboru najtańszej?

Oferty porównujemy według tego samego zakresu, wyłączeń, ryzyk, harmonogramu, składu zespołu i kryteriów odbioru. Każdą pozycję oznaczamy jako wliczoną, wyłączoną albo wymagającą wyjaśnienia.

Procedura porównania:

1. Oznacz wymagane funkcje priorytetem.
2. Zapisz zakres integracji, migracji, testów, wdrożenia i utrzymania.
3. Porównaj wyłączenia oraz zależności od klienta i dostawców zewnętrznych.
4. Sprawdź harmonogram, skład zespołu i kryteria odbioru.
5. Poproś o wycenę brakujących elementów jako osobnych opcji.

Wspólny arkusz porównawczy nie musi tworzyć pozornie precyzyjnej punktacji. Wystarczy zaznaczyć, czy dana pozycja jest wliczona, wyłączona, zależna od dodatkowych danych czy opisana niejednoznacznie. Do każdej rozbieżności dopisujemy pytanie i odpowiedź wykonawcy.

Z naszych wdrożeń wynika, że rozbieżność łatwiej wyjaśnić, gdy wykonawca przypisze koszt do etapów i odpowiedzialności, a nie tylko poda jedną sumę. W przypadku integracji systemu sprzedaży z księgowością warto sprawdzić, które procesy i wyjątki obejmuje zakres integracji Subiekta GT z KSeF. Dla połączenia sklepu z systemem sprzedażowym pomocny będzie też opis integracji Subiekta z WooCommerce.

Kiedy poprosić o doprecyzowanie albo nową wycenę?

O doprecyzowanie prosimy, gdy oferta nie wskazuje etapów, wyłączeń, kryteriów odbioru lub odpowiedzialności po starcie. Nowej wyceny wymaga zmiana danych wejściowych, wymagań albo warunków integracji, które wpływały na pierwotną kalkulację.

Czerwone flagi to cena bez opisu funkcji, termin bez wymienionych zależności i niejasne utrzymanie po uruchomieniu. Nie przesądzają o jakości wykonawcy, ale uniemożliwiają rzetelną ocenę ryzyka. Dopytania wymagają także nieokreślona liczba poprawek, brak kryterium odbioru i deklaracja, że "wszystko jest w cenie", bez listy elementów.

Zapytaj wykonawcę:

  • Które wymagania są wliczone, a które wymagają osobnej wyceny?
  • Jakie dane lub dostępy mogą zmienić zakres?
  • Kto zatwierdza zmianę i jak dokumentowany jest jej wpływ na termin?
  • Jakie warunki potwierdzają odbiór i kto usuwa błędy wykryte po starcie?

Jeśli odpowiedzi zmieniają budżet, poproś o aktualizację oferty z osobno opisanymi wariantami. Gdy zakres pozostaje niepewny, można najpierw zamówić analizę lub discovery z określonym rezultatem, na przykład mapą procesów, listą integracji, priorytetami i zakresem pierwszego etapu.

Więcej poradników w tym temacie

Najczęściej zadawane pytania

Dlaczego wyceny projektów IT tak bardzo się różnią?
Najczęściej różnią się zakresem pracy, godzinami analizy, składem zespołu, buforem ryzyka oraz zasadami rozliczania zmian. Podobna nazwa projektu nie gwarantuje, że oferty obejmują te same funkcje, testy i odpowiedzialność po uruchomieniu.
Jak porównać dwie oferty na wykonanie systemu?
Ustal wspólną listę funkcji, integracji, migracji, testów, wdrożenia i utrzymania. Przy każdej pozycji zaznacz, czy jest wliczona, wyłączona czy wymaga wyjaśnienia, a różnice potwierdź pisemnie z wykonawcą.
Czy najtańsza wycena projektu IT jest dobrym wyborem?
Może być dobrym wyborem, jeśli obejmuje wymagany zakres, kryteria odbioru i odpowiedzialność porównywalną z innymi ofertami. Przed decyzją sprawdź wyłączenia, założenia dotyczące danych i integracji oraz koszty po uruchomieniu.
Co powinno być uwzględnione w wycenie oprogramowania?
Oferta powinna opisywać funkcje, integracje, migrację, testy, wdrożenie, szkolenie i utrzymanie, a także obowiązki klienta oraz kryteria odbioru. Licencje i opłaty zewnętrzne warto pokazać oddzielnie.
Dlaczego wykonawca nie podał jednej stałej ceny?
Wykonawca może nie znać jeszcze zakresu, jakości danych, dostępności integracji albo liczby wyjątków w procesie. Poproś o koszt analizy, jawne założenia i listę informacji potrzebnych do wyceny realizacji.
Kiedy warto podzielić projekt IT na etapy?
Etapowanie pomaga, gdy wymagania są niepewne albo część funkcji można uruchomić i ocenić wcześniej. Każdy etap powinien mieć określony wynik, kryterium odbioru, koszt i zależności.
#wycena IT#projekty IT#software house#koszt systemu#wycena oprogramowania#oferta IT#integracje#zarządzanie projektem
Zdjęcie autora: Krzysztof Czapnik
O autorze

Krzysztof Czapnik

Founder & Technical Lead, KC Mobile

Projektuję i rozwijam strony WordPress, sklepy WooCommerce oraz aplikacje internetowe. Łączę projektowanie z programowaniem, integracjami i technicznym SEO. Projekty KC Mobile prowadzę osobiście.

Potrzebujesz pomocy z tym tematem? Napisz - odpowiem osobiście w 24h.

Potrzebujesz pomocy w tym temacie?

Czytasz poradnik „Dlaczego wyceny projektów IT tak bardzo się różnią?”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny.
