Kalkulator wyceny prac projektowych - składniki, wzór i wdrożenie

Kalkulator wyceny prac projektowych - składniki, wzór i wdrożenie

Opublikowano: 16 października 2026| Zaktualizowano: 16 października 2026

Cena projektu staje się trudna do obrony, gdy zmienia się zakres, a zespół nie potrafi odtworzyć założeń. Żeby wycena była użyteczna dla klienta i firmy, każda pozycja powinna wskazywać nakład pracy, koszt, ryzyko albo warunek ponownego przeliczenia.

Krótka odpowiedź

Zsumuj godziny etapów pomnożone przez wewnętrzny koszt godziny, koszty zewnętrzne i koszty stałe przypisane do projektu. Dodaj rezerwę policzoną z konkretnych ryzyk, a cenę netto przy docelowej marży wylicz wzorem: koszt całkowity / (1 - marża).

Kalkulator powinien pokazywać cenę, widełki lub prośbę o konsultację zależnie od kompletności danych i powtarzalności zakresu.

Usługi KC Mobile

Potrzebujesz pomocy w tym temacie?

Czytasz poradnik „Kalkulator wyceny prac projektowych - składniki, wzór i wdrożenie”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny.

Jakie dane powinien uwzględniać kalkulator wyceny projektu?

Kalkulator powinien zbierać dane, które zmieniają czas, koszt lub odpowiedzialność za wynik. W projekcie identyfikacji wizualnej rozbij zakres na warsztat, kierunek kreatywny, projekt znaku, materiały i przekazanie plików, zamiast wpisywać jedną ogólną liczbę godzin. Zapisuj też założenia, kryteria odbioru i osobę odpowiedzialną za każdą wartość.

Pola kalkulatora wyceny, formaty, źródła danych i osoby uzupełniające
PoleJednostka lub formatŹródło danychKto uzupełnia
Etap i zadaniegodziny lub dniopis zakresu i plan pracosoba realizująca
Wewnętrzny koszt godzinyzł za godzinęzatwierdzona tabela kosztów rólwłaściciel finansowy
Koszt zewnętrznykwota lub liczba jednostekoferta dostawcy lub licencjaprowadzący projekt
Poprawkiliczba rund lub dodatkowe godzinywarunki pakietuhandlowiec i delivery
Termindata lub tryb realizacjiustalenia z klientemhandlowiec
Ryzykoprawdopodobieństwo i możliwy kosztrejestr ryzyk projektuosoba zatwierdzająca
VATstawka lub sposób rozliczeniazasady podatkowe firmyksięgowość

Stawka pracy używana w kosztorysie ma oznaczać wewnętrzny koszt godziny dla firmy, a nie cenę sprzedaży za godzinę. Jeśli wpiszesz stawkę, która już zawiera zysk, a potem ponownie naliczysz marżę od całego kosztu, cena wyjdzie zawyżona i model nie będzie pokazywał rzeczywistej rentowności. Koszt godziny może obejmować wynagrodzenie i przypisane koszty pracy, ale nie powinien dublować osobno dodawanych kosztów stałych projektu.

Nie traktuj pustej wartości jak zera. Formularz powinien odróżniać brak informacji, koszt zerowy i pole niewymagane; w przeciwnym razie kalkulator może wygenerować pozornie dokładną, lecz zaniżoną wycenę. Zapisuj wersję tabeli stawek, reguł i osobę zatwierdzającą wynik.

Czytasz poradnik „Kalkulator wyceny prac projektowych - składniki, wzór i wdrożenie”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny. Omów temat tego poradnika

Jak policzyć cenę prac projektowych?

Najpierw policz koszt realizacji, a dopiero potem cenę sprzedaży. Koszt pracy to suma godzin poszczególnych etapów pomnożonych przez wewnętrzne stawki kosztowe; do tej kwoty dodaj wydatki zewnętrzne, koszty stałe przypisane do projektu i rezerwę ryzyka.

Wzory do arkusza:

  • Koszt pracy = suma (godziny etapu x wewnętrzny koszt godziny).
  • Koszt bazowy = koszt pracy + koszty zewnętrzne + koszty stałe przypisane do projektu.
  • Rezerwa ryzyka = suma (prawdopodobieństwo zdarzenia x jego dodatkowy koszt).
  • Koszt całkowity = koszt bazowy + rezerwa ryzyka.
  • Cena netto przy marży M = koszt całkowity / (1 - M).
  • VAT = cena netto x właściwa stawka VAT.
  • Cena brutto = cena netto + VAT.

Przykładowy arkusz danych dla projektu identyfikacji wizualnej można odtworzyć z poniższych pozycji. Wewnętrzny koszt godziny w tym przykładzie wynosi 150 zł i nie zawiera marży.

Etapy projektu, ilości, koszty jednostkowe i koszty pozycji
Etap lub pozycjaIlośćKoszt jednostkowyKoszt pozycji
Warsztat i analiza3 godz.150 zł/godz.450 zł
Kierunek kreatywny5 godz.150 zł/godz.750 zł
Projekt znaku i warianty8 godz.150 zł/godz.1 200 zł
Księga podstawowa4 godz.150 zł/godz.600 zł
Przygotowanie plików i przekazanie3 godz.150 zł/godz.450 zł
Fonty i zdjęcia1 pakiet500 zł500 zł
Koszt stały przypisany do projektu1 pozycja250 zł250 zł

Przypisane 250 zł to koszt stały dotyczący tego projektu, na przykład uzasadniona część kosztu narzędzi lub administracji. W przykładzie nie dubluje on kosztów ujętych w wewnętrznej stawce pracy, ponieważ stawka 150 zł obejmuje wyłącznie koszt pracy, a koszty stałe są rozliczane osobno. Koszt pracy wynosi 3 450 zł, a koszt bazowy po dodaniu 500 zł wydatków zewnętrznych i 250 zł kosztu stałego wynosi 4 200 zł.

Rezerwę wylicz z ryzyk, a nie z arbitralnego procentu. Jeśli jest 20% szans, że brak decyzji klienta doda 4 godziny pracy, oczekiwany koszt tego zdarzenia wynosi 0,20 x 4 x 150 zł = 120 zł. Jeżeli niezależne ryzyko dodatkowej koordynacji ma 30% prawdopodobieństwa i oznacza 2 godziny pracy, jego oczekiwany koszt wynosi 0,30 x 2 x 150 zł = 90 zł. Łączna rezerwa wynosi więc 210 zł, a koszt całkowity projektu 4 410 zł.

Przy marży 30% cena netto wynosi 4 410 / 0,70 = 6 300 zł. Jeżeli do przykładu zastosujemy podstawową stawkę VAT 23%, VAT wyniesie 1 449 zł, a cena brutto 7 749 zł. To przykład arytmetyczny: stawka właściwa dla konkretnej usługi i sytuacja podatkowa sprzedawcy mogą wymagać osobnej weryfikacji. Jeżeli firma korzysta ze zwolnienia z VAT, nie dolicza VAT do ceny na tej samej zasadzie co czynny podatnik.

Marża 30% oznacza, że po pokryciu kosztu całkowitego pozostaje 30% ceny netto. Narzut 30% na koszt dałby 5 733 zł netto, lecz marża wyniosłaby wtedy około 23,1%. Więcej przykładów zawiera poradnik jak policzyć marżę na zleceniu.

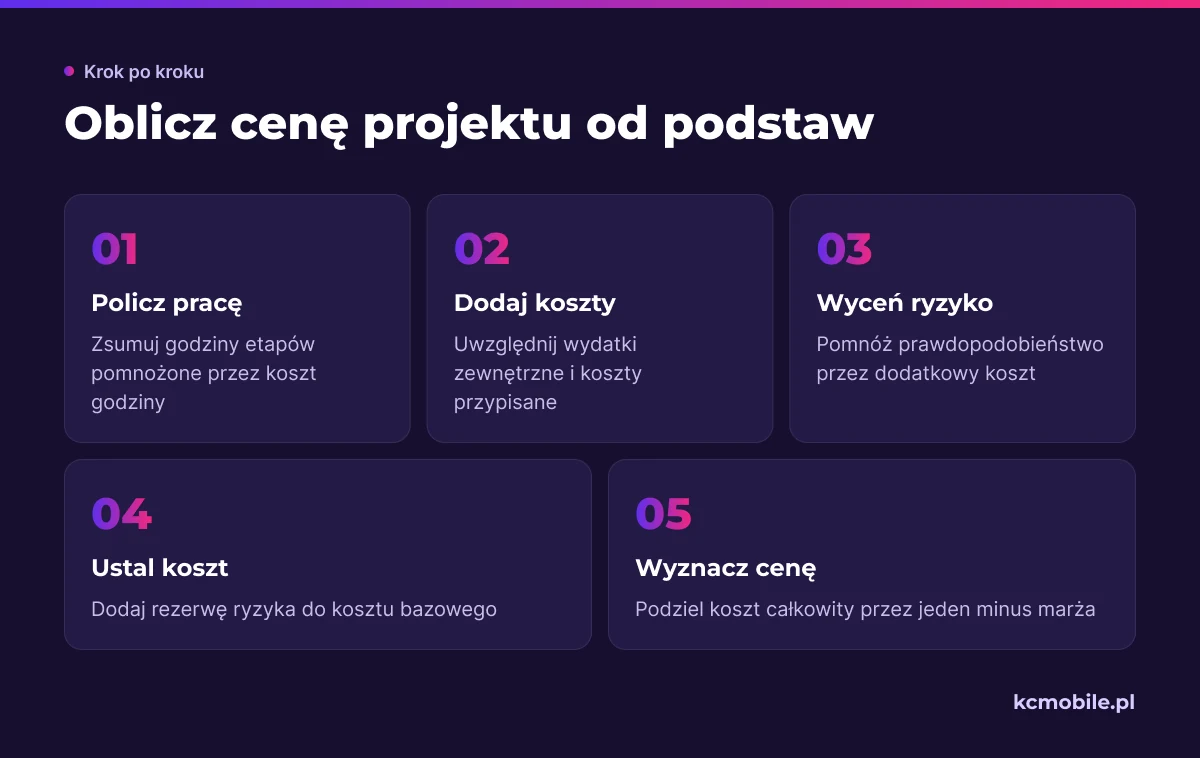

Schemat porządkuje kalkulację od kosztu pracy i wydatków przez rezerwę ryzyka do ceny netto przy docelowej marży.

Jak oszacować czas i ryzyko zmian zakresu?

Szacuj czas przez rozbicie projektu na zadania, które można zaplanować i odebrać osobno. Dla każdego zadania zapisz założenia, na przykład dostarczenie materiałów przez klienta, liczbę osób decyzyjnych, termin akceptacji i limit rund poprawek. Oszacowanie oprzyj na podobnych zakończonych pracach, a nie tylko na deklaracji, ile projekt powinien zająć.

Rejestr ryzyk powinien wskazywać zdarzenie, prawdopodobieństwo, dodatkowe godziny lub wydatki oraz sposób reakcji. W przykładzie z poprzedniej sekcji dwa ryzyka dały łącznie 210 zł rezerwy, bo można było przypisać im prawdopodobieństwo, czas i wewnętrzny koszt godziny. Gdy prawdopodobieństwa nie da się wiarygodnie ocenić, przedstaw scenariusz niski i wysoki albo wyceń osobny etap analizy.

Poziomy niepewności, sposób wyceny i warunki jej ponowienia
Poziom niepewnościJak przygotować wycenęWarunek ponownej wyceny
Niska: znany proces i komplet materiałówOprzyj czas na danych z podobnych pracZmiana zatwierdzonego zakresu
Średnia: nieustalone decyzje lub zależnościPolicz ryzyka dla konkretnych etapówNowe wymaganie lub przekroczony termin decyzji
Wysoka: nieznany cel albo ograniczeniaZaproponuj analizę lub warianty scenariuszoweZakończenie analizy przed realizacją

Bufor nie zastępuje granic zakresu. Określ liczbę rund poprawek, sposób zbierania uwag i termin akceptacji; prace wykraczające poza te warunki powinny uruchamiać zmianę zakresu i nową kalkulację.

Jak wycenić projekt o kilku wariantach zakresu?

Warianty powinny różnić się zakresem odpowiedzialności, rezultatem lub liczbą etapów, a nie samą nazwą pakietu. Dla identyfikacji wizualnej wariant podstawowy może obejmować jeden zaakceptowany kierunek i pliki końcowe, rozszerzony dodatkowy warsztat oraz materiały wdrożeniowe, a indywidualny badania i konsultacje z kilkoma zespołami.

Porównanie pakietów podstawowego, rozszerzonego i indywidualnego
KryteriumPodstawowyRozszerzonyIndywidualny
ZakresUzgodniony rezultat i pliki końcoweDodatkowe materiały i konsultacjeUstalany po analizie potrzeb
PoprawkiOkreślona liczba rundWięcej iteracji z limitemZapisane w planie etapów
TerminStandardowy harmonogramPriorytet zależny od dostępnościUstalany po analizie i uzgodnieniach
CenaStała przy kompletnych danychStała albo zależna od opcjiPo konsultacji lub analizie

Porównuj pakiety na tych samych założeniach. Jeśli jeden wariant zakłada gotowe materiały, a inny dodatkowy research i warsztat, pokaż tę różnicę w opisie i kalkulacji. Przykład działania konfiguratora zakresu opisuje artykuł o konfiguratorze produktu i wycenie na wymiar.

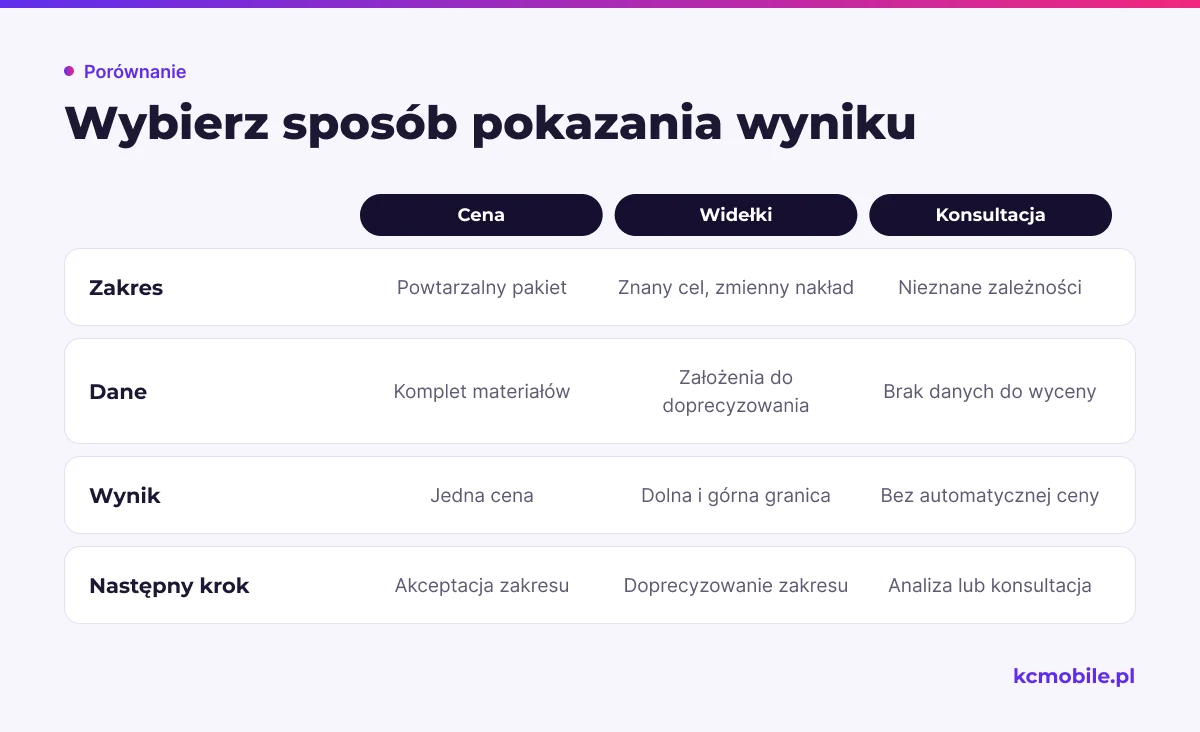

Schemat zestawia kompletność danych i pewność zakresu z ceną, widełkami albo konsultacją, pomagając dobrać właściwy wynik kalkulatora.

Kiedy kalkulator ma pokazywać cenę, a kiedy widełki?

Cena stała pasuje do usługi o powtarzalnym zakresie, kompletnych danych i opisanych wyłączeniach. Widełki są użyteczne, gdy cel jest znany, a nakład może się zmieniać w ograniczonym przedziale. Konsultację wybierz, kiedy niewiadome mogą zmienić samą definicję projektu.

Sytuacje wyceny, wynik dla klienta i zalecany następny krok
SytuacjaWynik dla klientaNastępny krok
Powtarzalny pakiet, komplet materiałówJedna cenaAkceptacja zakresu i terminu
Znany cel, zmienny nakładWidełki z opisem założeńDoprecyzowanie zakresu
Nieznane zależności lub wielu decydentówBez automatycznej cenyKonsultacja albo płatna analiza

Wyjaśnij, które wybory przesuwają wynik do dolnej lub górnej granicy. Gdy formularz nie ma danych o zakresie, nie pokazuj ceny jako wiążącej oferty. Zasady przygotowywania kalkulatorów dla firmy omawiamy też w artykule wyceny szybciej i bez błędów.

Jak wdrożyć kalkulator na stronie lub w CRM?

Wdrożenie zacznij od opisania pól, formuł, właścicieli danych i wyjątków. Ustal, które wartości zobaczy klient, które pozostaną wewnętrzne, kto zatwierdza wynik oraz co dzieje się po niekompletnym zgłoszeniu. Dopiero wtedy przygotuj formularz i widok wyniku.

Na WordPressie własną trasę REST API można zarejestrować funkcją `register_rest_route()` na hooku `rest_api_init`. Zdefiniuj metodę HTTP, callback, argumenty, walidację i `permission_callback`; publiczny formularz nie oznacza, że każdy endpoint powinien bez kontroli przyjmować lub ujawniać dane. Testuj odpowiedzi dla nieprawidłowych wartości, brakujących pól i błędów integracji.

W CRM zapisuj identyfikator kalkulacji, zakres, wersję reguł i stawek, założenia, wynik oraz dane kontaktowe. Opracuj obsługę ponownego wysłania formularza tak, aby nie tworzył duplikatów leadów, i możliwość odzyskania zgłoszenia po awarii integracji. Przed publikacją sprawdź wartości minimalne i maksymalne, zaokrąglenia, scenariusz ryzyka oraz zmianę zakresu po otrzymaniu wyniku.

Jeśli kalkulator ma wspierać sprzedaż w jednym procesie, dedykowany CRM może przechowywać wyceny, statusy i historię kontaktu. Gdy ma pozyskiwać zapytania jako samodzielna strona, landing page pozwala połączyć opis usługi, warunki ceny i formularz. Szersze tematy związane z rozwojem firmowej witryny opisujemy w bazie wiedzy KC Mobile, a ścieżkę kalkulacji kosztów pracy terenowej rozwija materiał o aplikacji do rozliczania serwisantów.

Jak sprawdzić, czy wycena nie zaniża marży?

Po każdym zakończonym projekcie porównaj planowane godziny i koszty z wykonaniem. Uwzględnij koordynację, spotkania, licencje, podwykonawców, obsługę płatności i przekazanie plików, ale sprawdź, czy dana pozycja nie znajduje się już w koszcie godziny albo w innej pozycji arkusza.

Koszty stałe przypisuj według mierzalnego nośnika. Jeżeli roczne koszty administracji, narzędzi i przestrzeni wynoszą 120 000 zł, a firma planuje 1 200 godzin produkcyjnych, orientacyjny koszt stały wynosi 100 zł na godzinę produkcyjną. Kalkulator może przypisać projektowi część tej kwoty, o ile kosztów nie ujęto już w stawkach ról. Nie dziel kosztów przez wszystkie godziny kalendarzowe zespołu, jeśli część tego czasu nie jest dostępna na realizację zleceń.

Perspektywa KC Mobile: historia założeń pomaga odróżnić błędną estymację od dodatkowej pracy wynikającej ze zmiany decyzji lub zakresu po stronie klienta. Procedura aktualizacji może wyglądać tak: po zamknięciu zlecenia przypisz odchylenie do konkretnego etapu, ryzyka albo zmiany zakresu, a potem zdecyduj, czy poprawić stawkę, bufor czy warunek oferty.

Przeglądaj także marżę po odjęciu wszystkich kosztów przypisanych do projektu, nie tylko różnicę między ceną a robocizną. Jeśli marża spada przez powtarzalne poprawki, zmień zasady odbioru; jeśli przez koszt roli, zaktualizuj jej koszt wewnętrzny.

Jakich błędów unikać w kalkulatorze wyceny?

Jedna liczba godzin pomnożona przez jedną stawkę ukrywa różnice między etapami i pomija koordynację, koszty zewnętrzne czy przekazanie pracy. Równie poważnym błędem jest użycie stawki sprzedażowej jako kosztowej, a następnie ponowne dodanie marży.

Sprawdź kalkulator pod kątem typowych usterek:

  • Marża naliczana od kosztu, mimo że wzór wymaga dzielenia przez 1 minus marża.
  • Koszty stałe ujęte w stawce pracy i ponownie dodane jako osobna pozycja.
  • Brak limitu poprawek albo warunku zmiany zakresu.
  • Puste pole interpretowane jak koszt równy zero.
  • Nieaktualne stawki lub niejawne zaokrąglenia.
  • Cena przedstawiana jako wiążąca mimo brakujących danych.
  • Brak rozróżnienia ceny netto, VAT i ceny brutto.

Wersjonuj formuły, stawki i warunki pakietów, aby można było odtworzyć każdą wysłaną ofertę. Jeśli kalkulator zbiera wymagania i dane klienta, warto też sprawdzić sposób ich przechowywania w kontekście dostosowania strony i formularza do RODO.

Więcej poradników w tym temacie

Wspomniane narzędzia

WordPress REST APICRMarkusz kalkulacyjny

Najczęściej zadawane pytania

Jak obliczyć wycenę prac projektowych?
Pomnóż godziny każdego etapu przez wewnętrzny koszt godziny, dodaj wydatki zewnętrzne i koszty stałe przypisane do projektu, a następnie rezerwę wyliczoną z konkretnych ryzyk. Cenę netto przy docelowej marży otrzymasz, dzieląc koszt całkowity przez 1 minus marża zapisana jako ułamek.
Co powinien zawierać kalkulator wyceny projektu?
Powinien zawierać etapy pracy, godziny, wewnętrzne koszty ról, wydatki zewnętrzne, koszty stałe, poprawki, termin i ryzyka. Zapisuj także wersję reguł i stawek, założenia oraz osobę zatwierdzającą wynik.
Jak uwzględnić poprawki i ryzyko w wycenie?
Określ liczbę rund poprawek i warunki ponownej wyceny. Rezerwę oblicz dla zdarzeń, które mogą dodać czas albo koszt, mnożąc prawdopodobieństwo przez przewidywany koszt danego zdarzenia.
Czy kalkulator powinien pokazywać dokładną cenę czy widełki?
Pokazuj cenę stałą przy powtarzalnym zakresie i kompletnych danych. Widełki pasują do ograniczonej zmienności; przy niewiadomych zmieniających zakres zaproś klienta na konsultację.
Jak zrobić kalkulator wyceny usług na stronie?
Zapisz pola, formuły, wyjątki i walidację, następnie zbuduj formularz, wynik i przekazanie danych do zespołu lub CRM. Porównaj wynik z zakończonymi realizacjami, sprawdź wartości brzegowe i obsłuż błędy wysyłki.
Jak często aktualizować stawki w kalkulatorze?
Aktualizuj je, gdy zmieniają się koszty ról lub model pracy, i regularnie porównuj estymację z rzeczywistym wykonaniem. Przeglądaj też ryzyka i przypisane koszty stałe, bo one również wpływają na marżę.
#kalkulator wyceny projektu#wycena prac projektowych#kalkulator usług#marża projektu#koszt projektu#wycena usług#CRM#formularz wyceny
Zdjęcie autora: Krzysztof Czapnik
O autorze

Krzysztof Czapnik

Founder & Technical Lead, KC Mobile

Projektuję i rozwijam strony WordPress, sklepy WooCommerce oraz aplikacje internetowe. Łączę projektowanie z programowaniem, integracjami i technicznym SEO. Projekty KC Mobile prowadzę osobiście.

Potrzebujesz pomocy z tym tematem? Napisz - odpowiem osobiście w 24h.

Potrzebujesz pomocy w tym temacie?

Czytasz poradnik „Kalkulator wyceny prac projektowych - składniki, wzór i wdrożenie”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny.
