Jak kalkulować koszty w systemach ERP i rozliczać produkcję

Jak kalkulować koszty w systemach ERP i rozliczać produkcję

Opublikowano: 19 października 2026| Zaktualizowano: 19 października 2026

Koszt produktu z ERP jest użyteczny, gdy dane materiałowe, operacje i dokumenty odpowiadają rzeczywistemu przebiegowi produkcji. Błędna jednostka miary lub nieaktualna marszruta zmienia wynik mimo prawidłowego działania systemu. Kalkulację trzeba więc oprzeć na kontrolowanych danych i jasno określonych regułach rozliczenia.

Krótka odpowiedź

Koszt planowany produktu oblicza się z ilości materiałów, czasów operacji, stawek i przypisanych narzutów. Po produkcji koszt rzeczywisty wynika z dokumentów zużycia, zarejestrowanego czasu, braków i usług, zgodnie z konfiguracją ERP oraz polityką rachunkowości firmy.

Porównuj plan i wykonanie dla tego samego produktu, ilości, okresu i zakresu kosztów, a różnice diagnozuj od BOM i marszruty do dokumentów i alokacji.

Usługi KC Mobile

Potrzebujesz pomocy w tym temacie?

Czytasz poradnik „Jak kalkulować koszty w systemach ERP i rozliczać produkcję”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny.

Jakie koszty można kalkulować w ERP?

ERP może kalkulować koszt produktu z materiałów, robocizny, energii, usług obcych i kosztów pośrednich, jeśli system ma źródła danych i reguły przypisania. BOM, czyli zestawienie materiałów i komponentów, opisuje skład produktu, a marszruta określa operacje i zasoby produkcyjne. W Microsoft Dynamics 365 kategorie kosztów przypisane do operacji mogą różnicować stawki czasu przygotowania, czasu pracy i zasobów; dokumentację sprawdziliśmy w październiku 2026 (kategorie kosztów w marszrutach).

Tabela pokazuje przykładowe źródła danych i reguły przypisania składników. Konkretne dokumenty, stawki i sposób ujęcia zależą od konfiguracji ERP oraz polityki rachunkowości firmy.

źródła i podstawa przypisania składników kosztu produktu w ERP
Składnik kosztuŹródło danychPodstawa przypisania
MateriałyBOM, ceny i dokumenty magazynoweIlość zużycia i cena ewidencyjna
RobociznaCzas operacji i stawka zasobuCzas operacji i stawka
EnergiaOdczyt lub norma procesuZużycie przypisane do zlecenia
Usługi obceDokument zakupu i zlecenieWartość usługi przypisana do zlecenia
Koszty pośrednieFormuła i podstawa alokacjiUstalony nośnik kosztu

Koszty pośrednie nie wynikają bezpośrednio z pojedynczej sztuki, dlatego firma musi opisać sposób ich podziału. Z naszych wdrożeń wynika, że osobne prezentowanie materiałów, pracy i narzutów ułatwia uzgodnienia produkcji z księgowością.

Czytasz poradnik „Jak kalkulować koszty w systemach ERP i rozliczać produkcję”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny. Omów temat tego poradnika

Jak przygotować dane do kalkulacji?

Przed kalkulacją przygotuj kartoteki materiałów, BOM, marszruty, jednostki, stawki, magazyny i okres rozliczeniowy. Każda pozycja BOM powinna zawierać właściwą ilość oraz jednostkę, a każda operacja marszruty powinna wskazywać zasób i podstawę naliczenia czasu lub kosztu. Microsoft Dynamics 365 uwzględnia między innymi wersje BOM i marszruty, datę, ilość kalkulacyjną oraz lokalizację; dokumentację sprawdziliśmy w październiku 2026 (kalkulacje BOM).

Przed testem zweryfikuj:
- przeliczniki między jednostką zakupu, magazynowania i zużycia;
- wersję BOM i marszruty obowiązującą dla produktu, daty i zakładu;
- kolejność operacji oraz czasy przygotowania i wykonania;
- stawki i formuły narzutów obowiązujące w danym okresie;
- przypisanie dokumentów magazynowych i produkcyjnych do zlecenia;
- sposób ewidencji zwrotów, odpadów i braków.

Nieaktualna marszruta może zaniżyć lub zawyżyć koszt pracy, a błędny przelicznik zmienia ilość materiału uwzględnioną w kalkulacji. Firma, która wybiera sposób obsługi procesów, może porównać Excel, gotowy program i system na miarę. Jeśli faktury zakupu mają zasilać obieg dokumentów w Subiekcie GT, wdrożenie KSeF w Subiekcie GT dotyczy tej części procesu, a nie kalkulacji kosztu produkcji.

Lista kontrolna porządkuje dane wejściowe do kalkulacji ERP, aby ograniczyć błędy jednostek, norm, stawek i dokumentów.

Jak policzyć koszt planowany produktu?

Koszt planowany produktu to suma kosztu wymaganych materiałów, operacji i przypisanych narzutów dla określonej ilości. Przykład dla jednej sztuki zakłada 2 kg materiału A po 10 zł za kilogram, 1 sztukę materiału B po 5 zł za sztukę, 2 minuty robocizny przy stawce 60 zł za godzinę oraz narzut 20% od robocizny. To założenia przykładowe, a nie ceny rynkowe.

Przykład obliczenia:
- materiał A: 2 kg razy 10 zł/kg = 20 zł;
- materiał B: 1 sztuka razy 5 zł/sztuka = 5 zł;
- robocizna: 2 minuty przy stawce 60 zł/godz. = 2 zł;
- narzut: 20% od 2 zł robocizny = 0,40 zł;
- koszt planowany: 20 zł + 5 zł + 2 zł + 0,40 zł = 27,40 zł.

Wzór roboczy to suma ilości materiałów pomnożonych przez ich ceny, suma czasów operacji pomnożonych przez stawki oraz przypisane narzuty. Wynik zmieniają podstawa naliczenia, wielkość partii, data kalkulacji i wersja danych. W Microsoft Dynamics 365 wersje BOM i marszruty, data, ilość oraz zakład należą do parametrów kalkulacji; dokumentację sprawdziliśmy w październiku 2026 (kalkulacja BOM). Zapisz założenia obok wyniku, by później odtworzyć kalkulację.

Potrzebujesz pomocy w tym temacie?

Wolisz od razu porozmawiać? Zadzwoń: 604 939 140

Wysyłając formularz, zgadzasz się na przetwarzanie danych w celu kontaktu (polityka prywatności). Odpowiadamy w 24h.

Jak rozliczyć koszty rzeczywiste po produkcji?

Koszt rzeczywisty wynika z zarejestrowanego zużycia materiałów, czasu, braków i usług przypisanych do zlecenia. Porównuj go z planem dla tej samej ilości, jednostek, okresu i zakresu kosztów. Dokument zapisany w innym okresie lub zleceniu może utworzyć odchylenie, mimo że proces fizycznie przebiegł prawidłowo.

Tabela rozdziela podstawę planu od danych wykonania i wskazuje pierwsze tropy do sprawdzenia.

przyczyny możliwych różnic między kosztem planowanym a rzeczywistym
SkładnikPodstawa planuPodstawa wykonaniaPierwszy trop
MateriałyIlość z BOMZużycie z dokumentówNadmiar, zwrot lub jednostka
RobociznaCzas z marszrutyZarejestrowany czasPrzestój lub norma
BrakiZałożenie kalkulacjiEwidencja odrzutówPrzyczyna lub dokumentacja
Usługi obceZakładany zakresZaksięgowana usługaZlecenie lub okres

Raport uzgodnienia powinien pokazywać produkt, zlecenie, ilość, okres, składnik, plan, wykonanie i różnicę. Tabela podaje miejsca kontroli, ale źródłowy dokument potwierdza przyczynę. Nie sumuj odchyleń z różnych jednostek lub okresów bez przeliczenia do wspólnej podstawy.

Jak dobrać sposób gromadzenia kosztów?

Rozliczenie zleceniowe gromadzi koszty dla konkretnego zlecenia lub partii, a procesowe zbiera je dla powtarzalnego procesu i przypisuje do jednostek produkcji. Te podejścia określają, gdzie firma ewidencjonuje koszty. Nie są tym samym co nośnik, który służy później do rozdzielania kosztów wspólnych.

Tabela pomaga dopasować sposób gromadzenia kosztów do organizacji produkcji.

sposoby gromadzenia kosztów produkcji
SposóbKiedy pasujeRyzyko błędu kosztu jednostkowego
ZleceniowyOdrębne zamówienia lub partieKoszty wspólne bez jasnej reguły
ProcesowyPowtarzalny, podobny przepływRóżne warianty uśrednione razem

Sposób ewidencji powinien odpowiadać temu, jak firma realizuje produkcję. Przy mieszanym modelu system może wymagać różnych reguł dla różnych rodzin produktów.

Jak dobrać podstawę alokacji kosztów pośrednich?

Podstawę alokacji kosztów pośrednich dobiera się do czynnika, który najlepiej wyjaśnia powstawanie danego kosztu. Nośnik kosztów to mierzalna podstawa podziału, na przykład godziny pracy, czas maszynowy, ilość wyprodukowanych sztuk lub zużycie materiału. Microsoft Dynamics 365 opisuje między innymi narzuty procentowe i stawki oparte na czasie operacji; dokumentację sprawdziliśmy w październiku 2026 (arkusze kalkulacji kosztów).

Tabela przedstawia możliwe nośniki, a nie uniwersalny ranking. Wybór zależy od rodzaju kosztu i uzgodnionej polityki rachunkowości.

przykładowe podstawy alokacji kosztów pośrednich
Podstawa alokacjiPrzykład zastosowaniaRyzyko niedopasowania
Godziny pracyKoszty zależne od pracy operatorówKoszt rośnie bez związku z obciążeniem
Czas maszynowyUtrzymanie zasobów produkcyjnychPominięcie różnic między maszynami
Ilość produkcjiKoszt podobny dla każdej sztukiRóżne produkty obciążone jednakowo
Wartość materiałówKoszty powiązane z obsługą materiałuDrogi materiał zawyża udział

Microsoft rozróżnia nośnik kalkulacji od formuły narzutu lub stawki w arkuszu kosztowym. Zanim firma wdroży regułę, produkcja i księgowość powinny uzgodnić zakres kosztu, podstawę podziału oraz okres rozliczenia.

Jak potraktować odpady, braki i produkcję w toku?

Odpady, braki, zwroty i produkcję w toku ewidencjonuj jako osobne zdarzenia powiązane ze zleceniem i ilością. Zwrot niewykorzystanego materiału powinien korygować zużycie zgodnie z konfiguracją ERP, a brak powinien mieć przypisaną przyczynę. Produkcja w toku obejmuje rozpoczęte, lecz niezakończone wyroby i wymaga odrębnej reguły wyceny.

Przed zamknięciem okresu uzgodnij ilości wydane, zużyte, zwrócone i pozostające w toku. Ustal również, czy poprawka tworzy osobne zlecenie, dodatkową operację czy zużycie przypisane do pierwotnego zlecenia. Dokumenty, sposób księgowania i reguły wyceny zależą od konfiguracji ERP oraz polityki rachunkowości firmy.

Jak wykrywać błędy w kalkulacji ERP?

Błąd kalkulacji diagnozuj od BOM i jednostek, a następnie sprawdzaj marszrutę, stawki, dokumenty i alokację kosztów pośrednich. Nie koryguj od razu końcowego kosztu, bo ręczna korekta może ukryć źródło problemu. Raport powinien pozwalać przejść od różnicy do dokumentu źródłowego.

Tabela wskazuje pierwsze miejsce kontroli dla typowych objawów.

diagnostyka nieoczekiwanego kosztu jednostkowego
ObjawPierwsza kontrolaMożliwa przyczyna
Wysoki koszt materiałuJednostka i zużyciePrzelicznik lub nadmiarowe wydanie
Niski koszt robociznyMarszruta i czasBrak czasu lub nieaktywna operacja
Różnica między okresamiDaty dokumentówKoszt ujęty w innym okresie
Wysoki koszt pośredniReguła alokacjiNośnik niedopasowany do procesu

Kontrola wskazuje kolejny krok, ale nie przesądza o przyczynie. Produkcja i księgowość powinny potwierdzić, czy odchylenie wynika z procesu, danych czy reguły rachunkowej.

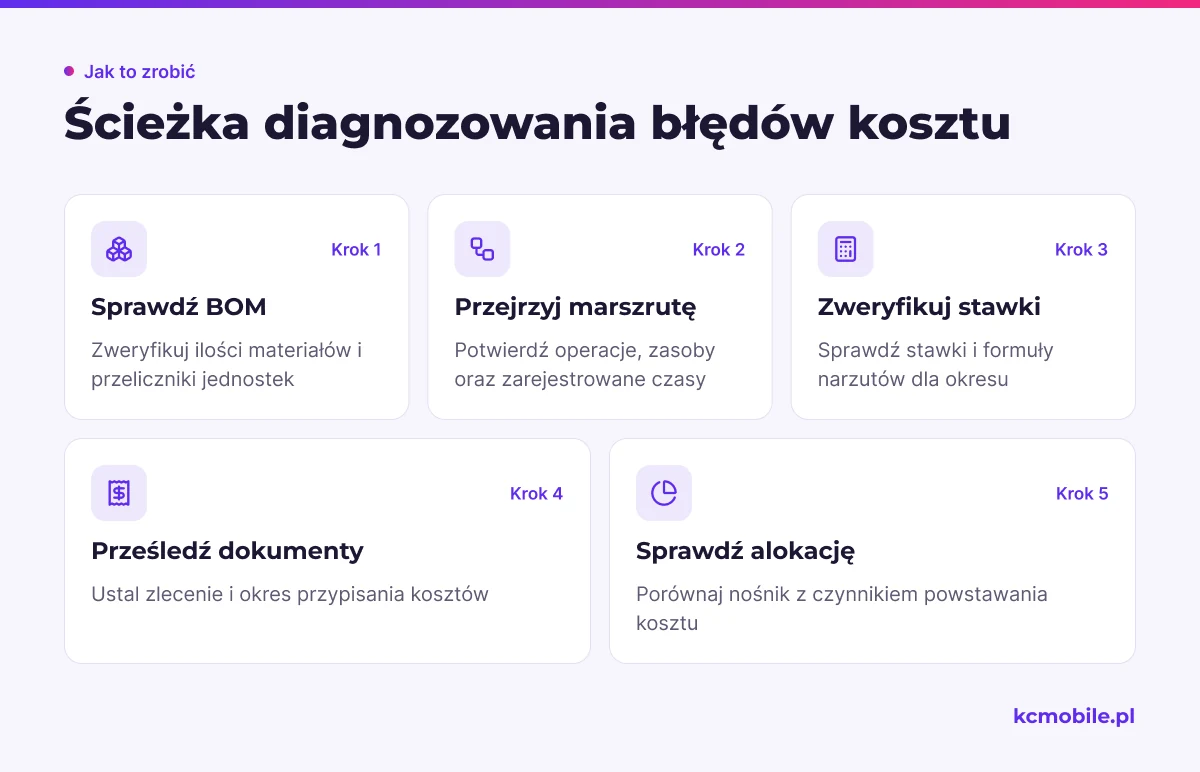

Schemat prowadzi od danych produktu przez dokumenty do alokacji, pomagając znaleźć źródło nieoczekiwanego kosztu.

Jak wdrożyć kalkulację bez fałszywej precyzji?

Wdrożenie kalkulacji rozpocznij od testu reprezentatywnych produktów z dostępnymi danymi i dokumentami wykonania. Porównaj wynik ERP z dotychczasową kalkulacją, wyjaśnij różnice i wskaż właścicieli BOM, marszrut, stawek oraz alokacji. Duża liczba miejsc po przecinku nie potwierdza jakości danych wejściowych.

Z naszych wdrożeń wynika, że test jest bardziej użyteczny, gdy obejmuje typowe zlecenie i przypadek zwrotu materiału albo braku. Zalecamy ustalić, kto zatwierdza nowe normy oraz jak zespół przegląda odchylenia. Jeśli kalkulacja wymaga połączenia z obiegiem faktur, KSeF w Subiekcie GT dotyczy wymiany dokumentów, a nie reguł kosztu produkcji.

Dla sklepów internetowych osobnym tematem pozostaje obsługa faktur, WooCommerce i KSeF. Wybór integracji powinien wynikać z rzeczywistego przepływu dokumentów i danych, które mają zasilać ERP.

Więcej poradników w tym temacie

Wspomniane narzędzia

Microsoft Dynamics 365 Supply Chain Management

Najczęściej zadawane pytania

Jak ERP uwzględnia wielkość partii w koszcie jednostkowym?
System może przeliczać ilości komponentów i rozkładać koszty stałe według wielkości partii lub ilości kalkulacyjnej. Porównuj wyniki dla tej samej ilości i tej samej reguły alokacji.
Kiedy aktualizować BOM i marszrutę?
BOM aktualizuj po zmianie składu albo normy zużycia, a marszrutę po zmianie operacji, zasobu lub czasu wykonania. Nową wersję i datę obowiązywania uzgodnij przed kolejną kalkulacją.
Czy koszt rzeczywisty może być niższy od planowanego?
Tak, gdy produkcja zużyła mniej materiału albo trwała krócej, niż przewidywał plan. Najpierw sprawdź kompletność dokumentów i zakres kosztów, aby odróżnić oszczędność od nieujętego kosztu.
Jak porównać koszt ERP z kalkulacją ręczną?
Zastosuj te same ilości, jednostki, ceny, czasy, stawki i podstawy narzutów. Następnie porównaj składniki osobno i prześledź każdą różnicę do danych źródłowych.
Czy narzut powinien być przypisany do każdej sztuki?
Narzut można rozliczać według uzgodnionej podstawy, takiej jak czas operacji albo wartość materiałów. Firma powinna stosować nośnik powiązany z powstawaniem kosztu i zgodny z przyjętą polityką rachunkowości.
Jak często przeglądać odchylenia kosztów produkcji?
Częstotliwość powinna odpowiadać cyklowi produkcji i zamknięcia okresu. Przeglądaj odchylenia po rozliczeniu zleceń oraz po zmianie norm, stawek lub procesu.
#ERP#kalkulacja kosztów#koszty produkcji#koszt produktu#BOM#marszruta produkcyjna#koszt planowany#koszt rzeczywisty
Zdjęcie autora: Krzysztof Czapnik
O autorze

Krzysztof Czapnik

Founder & Technical Lead, KC Mobile

Projektuję i rozwijam strony WordPress, sklepy WooCommerce oraz aplikacje internetowe. Łączę projektowanie z programowaniem, integracjami i technicznym SEO. Projekty KC Mobile prowadzę osobiście.

Potrzebujesz pomocy z tym tematem? Napisz - odpowiem osobiście w 24h.

Potrzebujesz pomocy w tym temacie?

Czytasz poradnik „Jak kalkulować koszty w systemach ERP i rozliczać produkcję”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny.
