Produkcja karniszy i mebli drewnianych łączy powtarzalne komponenty z zamówieniami różniącymi się wymiarem, materiałem i wykończeniem. Przy wyborze ERP sprawdzamy, czy system przeprowadzi zamówienie od wyceny przez materiały i stanowiska pracy aż do wysyłki i rozliczenia.
Krótka odpowiedź
ERP dla producenta karniszy i mebli powinien połączyć konfigurację produktu, wycenę, kartotekę materiałów, planowanie produkcji, magazyn i realizację zamówienia. Podczas prezentacji przetestuj zmianę wymiaru, brak surowca, realizację częściową i reklamację.
System pasuje do procesu, gdy przekazuje dane między etapami bez ręcznego przepisywania parametrów poza uzgodnionymi wyjątkami.
Usługi KC Mobile
Potrzebujesz pomocy w tym temacie?
Czytasz poradnik „Jak dobrać system ERP do produkcji karniszy i mebli drewnianych?”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny.
Jakie procesy producenta powinien obsłużyć ERP?

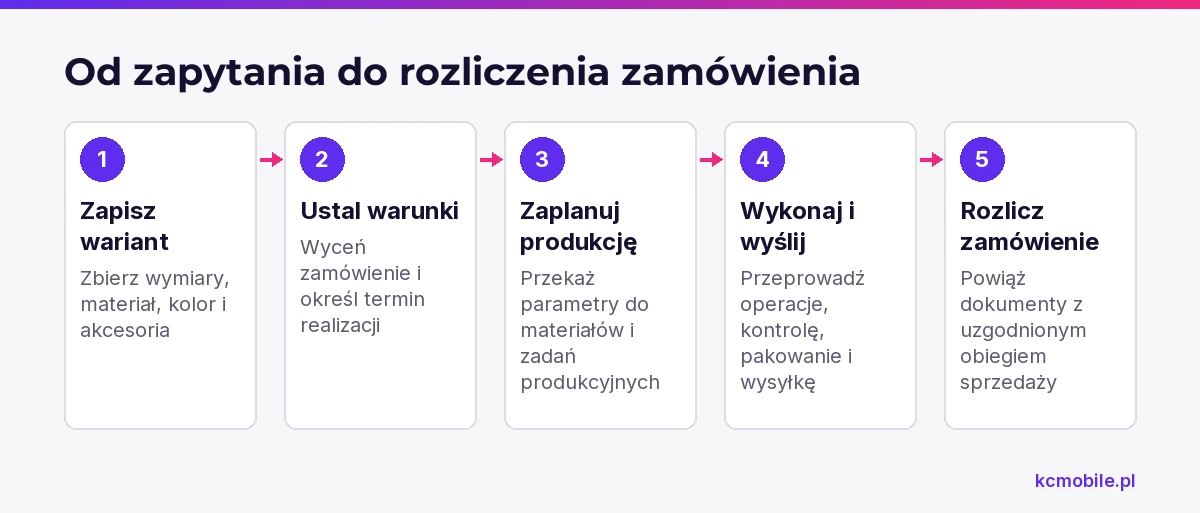

ERP powinien prowadzić zamówienie przez uzgodnione etapy, zachowując jego wariant, termin, materiały i status realizacji. ERP, czyli system planowania zasobów przedsiębiorstwa, łączy dane operacyjne dotyczące zamówień, zakupów, zapasów i produkcji w jednym obiegu.
Mapa procesu zaczyna się od zapytania klienta. Sprzedaż zapisuje wymiary, materiał, kolor, akcesoria i warunki dostawy, a wycena ustala cenę oraz termin według reguł firmy. Po akceptacji zamówienie powinno utworzyć zapotrzebowanie na materiały i zadania produkcyjne bez ponownego wpisywania parametrów.
Dla karnisza proces może obejmować cięcie profilu lub rury, dobór wsporników, zakończeń i łączników, kontrolę kompletności oraz pakowanie. Dla mebla drewnianego zamówienie może określać gatunek drewna, wymiary, wykończenie i okucia, a dalsze etapy obejmować rozkrój, obróbkę i montaż. Marszruta, czyli kolejność operacji potrzebnych do wykonania produktu, powinna odpowiadać technologii konkretnego zakładu.
Dane o fakturze i rozliczeniu powinny wynikać z uzgodnionego obiegu sprzedaży. Jeśli firma korzysta z Subiekta GT, wdrożenie KSeF w Subiekcie GT dotyczy obiegu faktur, a nie planowania produkcji. Integrację sklepu z obsługą zamówień warto ocenić osobno, na przykład przez połączenie Subiekta z WooCommerce, jeśli sklep przyjmuje produkty konfigurowane przez klienta.

Czytasz poradnik „Jak dobrać system ERP do produkcji karniszy i mebli drewnianych?”. Napisz, co chcesz zrobić i na jakim etapie jesteś. Ustalimy, czy możemy pomóc i jaki zakres prac będzie potrzebny. Omów temat tego poradnika
Jak odwzorować produkty na wymiar i ich warianty?
Produkt na wymiar wymaga zapisania parametrów zamówienia w polach, które można wycenić, przekazać do produkcji i później odtworzyć. Wariant produktu to powtarzalna, zdefiniowana kombinacja cech; osobny indeks magazynowy ma sens, gdy firma musi niezależnie planować lub śledzić dany element.
Tabela pokazuje pola potrzebne do zapisania konfiguracji karnisza lub mebla. Jednostki i formaty należy uzgodnić przed migracją, aby identyczne wymiary nie trafiały do ERP jako różne wartości.
| Pole | Przykład dla karnisza | Przykład dla mebla |
|---|---|---|
| Wymiar | Długość profilu w mm | Szerokość, wysokość i głębokość w mm |
| Materiał | Rodzaj profilu lub rury | Gatunek drewna lub płyty |
| Wykończenie | Kolor lub powłoka | Bejca, lakier lub olej |
| Akcesoria | Wsporniki, zakończenia, łączniki | Okucia, uchwyty, prowadnice |
| Jednostka rozliczenia | Sztuka lub komplet | Sztuka lub komplet |
Wniosek: parametry zamówienia powinny znajdować się w strukturze wykorzystywanej przez wycenę i produkcję, a nie wyłącznie w polu uwag. Osobne indeksy tworzymy dla komponentów magazynowanych i kupowanych oddzielnie; kombinacje cech klienta mogą pozostać konfiguracją zlecenia, jeśli ERP przekazuje je dalej w sposób możliwy do kontroli.
Przed demonstracją przygotuj konfiguracje z dozwolonymi zakresami i ograniczeniami. Długość karnisza może wpływać na zużycie profilu, a wybór rodzaju drewna może zmieniać dostępne wykończenie lub sposób obróbki. System powinien blokować albo oznaczać niedozwolone konfiguracje przed przekazaniem ich do produkcji.
Jak ERP powinien planować materiały i produkcję?
ERP powinien wyliczać zapotrzebowanie materiałowe ze struktury produktu i kolejności operacji, a następnie porównywać je z zapasem oraz dostawami. BOM, czyli zestawienie materiałów produktu, określa wymagane komponenty i ich ilości; marszruta opisuje operacje potrzebne do wykonania produktu.
BOM mebla może zawierać elementy drewniane, okucia, kleje i materiały wykończeniowe. BOM karnisza może określać profil, wsporniki i zakończenia, przy czym długość zamówienia wpływa na ilość materiału. Norma zużycia określa ilość materiału przypadającą na jednostkę lub zlecenie; odpad technologiczny powinien być zapisany osobno od zużycia nominalnego.
Tabela porównuje dane, których wymaga planowanie produkcji powtarzalnej i jednostkowej. Microsoft opisuje BOM w Dynamics 365 Supply Chain Management jako strukturę komponentów produktu, a marszrutę produkcyjną jako sekwencję operacji. Funkcje planowania zależą od wybranego ERP i jego konfiguracji.
| Tryb produkcji | Dane potrzebne do planu | Przykład decyzji ERP |
|---|---|---|
| Seryjna | Stała BOM, norma zużycia, marszruta i wielkość partii | Uzupełnienie materiału dla planowanej partii |
| Jednostkowa | Parametry zamówienia, wariant BOM, termin i operacje | Rezerwacja materiału dla konkretnego zlecenia |
Wniosek: demonstracja powinna wykazać, czy zmiana konfiguracji aktualizuje materiały i obciążenie operacji. Sprawdź obsługę zamienników, rezerwacji, braków, odpadu oraz zlecenia częściowego, ponieważ producenci systemów mogą rozwiązywać te przypadki w różny sposób.
Dla każdej pozycji BOM ustal jednostkę miary, normę, tolerancję, sposób rozliczenia odpadu i regułę zamiennika. Jeśli system nie zachowuje tych danych przy zmianie wariantu, plan produkcji może nie odzwierciedlać rzeczywistego zużycia.
Jak połączyć zamówienie, magazyn i stanowiska pracy?
Przepływ danych działa przewidywalnie, gdy firma ustali system źródłowy dla produktu, ceny, stanu magazynowego i statusu realizacji. Zamówienie może trafiać ze sklepu lub działu sprzedaży do ERP, a następnie do magazynu i produkcji; ERP może przekazać status, dostępność i dokumenty z powrotem do kanału sprzedaży.
Częstotliwość synchronizacji należy dopasować do pilności zdarzenia. Zmiana wymiaru po rozpoczęciu cięcia wymaga kontroli i potwierdzenia przez osobę odpowiedzialną za zlecenie, a zmiana opisu produktu może trafić do kolejki o niższym priorytecie. Każdy przepływ powinien rejestrować błąd, czas wysłania i możliwość ponowienia bez utworzenia duplikatu.
Tabela wskazuje, który system może być właścicielem poszczególnych danych i jakie warunki trzeba sprawdzić przy synchronizacji. Ustalenie tych zasad ogranicza ryzyko nadpisywania zmian przez kilka aplikacji.
| Jakie dane są synchronizowane? | Gdzie jest źródło prawdy? | Co kontrolować przy synchronizacji? |
|---|---|---|
| Konfiguracja produktu | ERP lub uzgodniony konfigurator | Zgodność parametrów z wyceną |
| Zamówienie klienta | System przyjmujący zamówienie | Numer i wersję zamówienia |
| Stan surowców | ERP lub system magazynowy | Stan dostępny i zarezerwowany |
| Postęp produkcji | ERP lub system stanowiskowy | Ilość wykonaną i pozostałą |
Wniosek: każdy interfejs powinien mieć określony zakres danych, regułę aktualizacji i procedurę obsługi błędu. Dla Subiekta GT trzeba osobno sprawdzić, które dokumenty obejmuje konfiguracja KSeF dla Subiekta, ponieważ wymiana faktur nie zastępuje synchronizacji zleceń i materiałów.
Integrację sklepu z ERP testujemy na zamówieniu zawierającym wymiary i akcesoria, a nie tylko na standardowym produkcie z jedną ceną. Próba powinna pokazać, który system przyjmuje korektę, jak przekazuje ją dalej i co zobaczy użytkownik, gdy połączenie chwilowo nie działa.
Jakie funkcje sprawdzić podczas prezentacji systemu?
Podczas prezentacji ERP wykonaj pełne scenariusze wyjątków na danych przykładowych zamiast ograniczać pokaz do standardowej rejestracji zamówienia. Każdy scenariusz powinien mieć kryterium zaliczenia oraz osobę z produkcji, magazynu lub sprzedaży, która potwierdzi wynik.
Tabela zawiera próby dla zamówienia na wymiar. System zalicza próbę, gdy zmiana dociera do właściwych dokumentów i nie wymaga przepisywania danych poza uzgodnionym wyjątkiem.
| Scenariusz | Co zmieniamy? | Jak poznać, że test jest zaliczony? |
|---|---|---|
| Zmiana wymiaru po wycenie | Długość karnisza lub wymiar mebla | System aktualizuje cenę, materiały i wersję zamówienia |
| Brak surowca | Stan materiału jest niższy od zapotrzebowania | System pokazuje brak i zakup lub zatwierdzony zamiennik |
| Częściowa realizacja | Dostępna jest część komponentów | System zachowuje ilość wykonaną i pozostałą |
| Reklamacja | Zgłoszenie dotyczy elementu lub wykończenia | Reklamacja jest powiązana z zamówieniem i partią |
| Ponowne zamówienie | Klient odtwarza wcześniejszą konfigurację | Użytkownik odtwarza parametry z rekordu zamówienia |
Wniosek: przed decyzją zapisz wynik każdego testu i brakujące czynności ręczne. Poproś dostawcę o wykonanie prób na danych podobnych do tych, które występują w zakładzie.
Dodatkowy test powinien sprawdzać zmianę po rozpoczęciu operacji. Ustal, czy ERP zachowa poprzednią wersję, pokaże pobrane materiały i wskaże osobę zatwierdzającą zmianę. Historia wersji pozwala ustalić, według której konfiguracji wykonano produkt.
Ile może kosztować wdrożenie i co podnosi koszt?
Koszt wdrożenia ERP zależy od zakresu procesów, jakości danych, liczby integracji i konfiguracji, dlatego porównywalna wycena wymaga wspólnego zakresu. Nie porównuj samych opłat licencyjnych, jeśli jedna oferta obejmuje migrację i szkolenie, a druga nie.
Tabela pokazuje składniki, które warto rozdzielić w zapytaniu ofertowym. Wysłanie tego samego opisu procesów do dostawców ułatwia porównanie zakresu i odpowiedzialności.
| Składnik | Co uwzględnić w zapytaniu? | Jak porównać oferty? |
|---|---|---|
| Licencje | Użytkownicy, moduły i model dostępu | Zakres i okres rozliczenia |
| Konfiguracja | Procesy, role, dokumenty i uprawnienia | Lista rezultatów prac |
| Migracja danych | Kartoteki, stany, BOM i historia | Liczba prób i sposób weryfikacji |
| Integracje | Sklep, księgowość, magazyn i stanowiska | Kierunek oraz częstotliwość wymiany |
| Szkolenie i utrzymanie | Role, materiały i wsparcie po starcie | Zakres, czas reakcji i wyłączenia |
Wniosek: do zapytania dołącz przykładową kartotekę, mapę procesu, listę integracji i scenariusze demonstracyjne. Porównuj pełny zakres oraz obowiązki firmy, a nie samą cenę licencji.
Koszt może wzrosnąć, jeśli dane źródłowe mają duplikaty, niejednolite jednostki lub nieopisane warianty. Firma powinna poprosić o osobne wskazanie prac jednorazowych, opłat okresowych i kosztów zależnych od zmian po uruchomieniu.
Jak przygotować dane i zespół do wdrożenia?
Przygotowanie zaczyna się od uporządkowania indeksów, jednostek, BOM, dostawców i stanów przed migracją do nowego ERP. Migracja przenosi istniejące informacje, ale sama nie naprawia brakujących kodów, duplikatów ani niezgodnych jednostek.
Wyznacz właściciela danych dla kartotek produktów, materiałów, klientów i dostawców. Ustal dozwolone nazwy, jednostki miary, format wymiarów, reguły indeksowania i oznaczanie nieaktywnych pozycji. Osoby z produkcji opisują wyjątki technologiczne, a sprzedaż zatwierdza pola potrzebne do wyceny.
Przed spotkaniem z dostawcą zbierz dane potrzebne do oceny gotowości:
- przykładowe indeksy produktów i materiałów wraz z jednostkami;
- BOM, normy zużycia, odpady i dopuszczone zamienniki;
- listę stanowisk, operacji, czasów i zależności technologicznych;
- aktywne cenniki, zasady wyceny i przykłady nietypowych zamówień;
- listę systemów do integracji i właściciela każdego rodzaju danych.
Pilotaż obejmuje reprezentatywną grupę produktów i rzeczywiste zamówienie przeprowadzone od rejestracji do rozliczenia. Przed startem zespół powinien zatwierdzić zgodność stanów próbnych, role użytkowników, integracje, instrukcję obsługi błędów i plan wycofania zmiany. Uzgodniony tryb awaryjny pozwala obsłużyć zamówienie, gdy integracja lub system produkcyjny jest niedostępny.

Jakie błędy najczęściej komplikują wdrożenie ERP?
Wdrożenie komplikuje się, gdy firma przenosi nieuporządkowane dane, pomija wyjątki produkcyjne albo nie wskazuje osoby zatwierdzającej zmiany. System odtwarza wtedy niejasne reguły z arkuszy i rozmów, a użytkownicy utrzymują ręczne obejścia poza ERP.
Przed rozpoczęciem projektu sprawdź, czy każda kartoteka ma właściciela, a każda reguła procesu ma opis i przykład. Zmianę wymiaru po rozpoczęciu produkcji, brak surowca oraz częściową wysyłkę zapisz jako scenariusze do demonstracji i pilotażu.
Perspektywa KC Mobile: standardowa prezentacja zwykle nie obejmuje wszystkich wyjątków z produkcji, dlatego scenariusze testowe powinny pochodzić z rzeczywistych zamówień firmy. Zalecamy prowadzić listę decyzji z przypisanym właścicielem i terminem, a po każdej zmianie ponownie przejść scenariusze, których dotyczy.
Jeśli firma równolegle porządkuje fakturowanie i korzysta z Subiekta GT, wdrożenie KSeF w używanym Subiekcie może objąć obieg dokumentów sprzedażowych. W projekcie produkcyjnym zakres KSeF należy ustalić obok konfiguracji ERP, migracji danych oraz integracji zamówień.
Więcej poradników w tym temacie
Wspomniane narzędzia
Najczęściej zadawane pytania
Jaki system ERP wybrać dla producenta karniszy?
Czy ERP obsłuży produkcję mebli na wymiar?
Czy mała firma produkcyjna potrzebuje ERP i MES jednocześnie?
Jak przygotować kartoteki produktów przed wdrożeniem ERP?
